BETONOWE 1, politechnika trb sem.5 sem.6


TEMAT: TECHOLOGIA I ORGANIZACJA ROBÓT BETONOWYCH

  1. DESKOWANIE

Stosowane deskowania mogą być wykonywane z materiału drewnianego lub stalowego. Zadaniem deskowania jest nie tylko nadanie kształtu elementowi betonowemu ale również przeniesienie obciążeń powstałych podczas betonowania.

Deskowania w zależności od sposobu wykonania dzielą się na:

Deskowania indywidualne.

Ten typ deskowań wykonuje się przeważnie z desek lub sklejki wodoodpornej jako konstrukcje indywidualne do konkretnego rodzaju elementu. Deskowania indywidualne stosuje się do deskowania:

Konstruowanie deskowania zależy od elementu, który będzie wylewany.

Należy pamiętać o prawidłowym wykonaniu tarcz (z desek lub płyt) oraz na wykonaniu elementów usztywniających w postaci nakładek z beli i desek. Tarcze usztywnia się na dole kołkami wbitymi w grunt, a na górze zastrzałami bądź chomątami (drewnianymi lub stalowymi). Należy przestrzegać (pilnować) aby deskowania były połączone chomątami lub zastrzałami w odległościach nie przekraczających granicznych wartości. Wartości te wraz z podaniem minimalnych dopuszczalnych wymiarów listew są z reguły stabelaryzowane.

Warunki wykonania i odbioru robót

Deskowanie i stemplowanie konstrukcji powinno być wykonane zgodnie z projektem. W elementach deskowania dopuszcza się następujące odchylenia wymiarowe:

Deskowania (po ich wykonaniu) powinny być odebrane przez np. inspektora nadzoru inwestorskiego. Odbiór deskowań powinien nastąpić przed pracami betoniarskimi i przed ułożeniem zbrojenia. Fakt odbioru deskowania należy zapisać w dzienniku budowy.

Podczas oceny i odbioru deskowania stosuje się kryteria zgodności deskowania z projektem, prawidłowość wykonania detali.

  1. ROBOTY ZBROJARSKIE

Pręty zbrojeniowe.

Pręty zbrojeniowe produkowane są w klasach określonych normą PN-B-03264:1999.

Rozróżnia się następujące klasy prętów zbrojeniowych:

Stal zbrojeniowa może być magazynowana na podkładach rozstawionych co ok. 2 m. Nie powinna układać się stali bezpośrednio na ziemi (gruncie). Stal powinna być ułożona zasiekami określonej klasy stali.

Wykonywanie zbrojenia.

Przed ułożeniem zbrojenia należy stal oczyścić (za pomocą szczotek drucianych lub za pomocą piaskownic). Podczas przygotowania stali mogą być konieczne następujące procesy:

Stosuje się dwa sposoby montażu zbrojenia:

Należy pamiętać o tym, aby podczas montażu zbrojenia odległości między poszczególnymi prętami zbrojeniowymi nie były mniejsze niż określone w projekcie i normie PN-B-03264:1999. Podobnie należy przestrzegać zasad w zakresie maksymalnego rozstawu prętów.

Podczas montażu zbrojenia w deskowaniu, w celu zachowania wymaganego rozstawu prętów, robi się znaki kredą na deskowaniu w miejscach usytuowania prętów głównych i rozdzielczych. Układa się pręty główne (dolne) na odpowiednich wkładkach dystansowych (betonikach- elementy wykonane z tworzywa sztucznego zgodnie ze świadectwem ITB nr 359/78), dokłada się strzemiona oraz pręty konstrukcyjne górne.

Zbrojenie ścian wykonuje się po ustawieniu jednej strony deskowania. W pierwszej kolejności ustawia się pręty pionowe , a w drugiej dołącza do nich od dołu pręty poziome.

Zbrojenie belek może być przygotowane najpierw w postaci szkieletu na stanowisku zbrojarskim (na kozłach) lub bezpośrednio w deskowaniu.

Zbrojenie słupów wykonuje się najczęściej z gotowych szkieletów montowanych na kozłach. Szkielety układa się w deskowaniu.

Jeżeli nie można zmontować szkieletu wcześniej to kolejności jest następująca: wykonuje się deskowanie otwarte słupa (na jednej ściance), wstawia się pręty pionowe, na które nawleka się strzemiona oraz przywiązuje się pręty pionowe do prętów wystających z fundamentu (zakład równy 30d słupa)

Odbioru robót zbrojarskich

Polega na porównaniu wykonanego zbrojenia z rysunkami roboczymi i sprawdzeniu:

Odbiór zbrojenia powinien być potwierdzony wpisem w dzienniku budowy.

  1. ROBOTY BETONOWE

Beton jest sztucznym kamieniem otrzymywanym przez powiązanie kruszywa spoiwem. Kruszywo stanowi piasek oraz żwiry i tłuczeń. Spoiwem jest zaczyn cementowy powstały przez zarobiebienie cementu wodą. Mieszanka, w której zaczyn cementowy otula ziarnka piasku nazywa się zaprawą cementową. Otulone i zespolone zaprawą cementową kruszywo grube przyjmuje postać masy zwanej mieszanką betonową.

Podstawową cechą charakteryzującą beton jest jego wytrzymałość na ściskanie nazywana klasą. Klasa betonu oznacza wytrzymałość gwarantowaną wyrażoną w Mpa.

Podstwowymi technologicznymi cechami mieszanki betonowej jest jej konsystencja i urabialność.

Urabialność mieszanki betonowej jest to zdolność do łatwego i szczelnego napełnienia deskowania przy zachowaniu jednorodności mieszanki (jest cechą niezmierzalną). Dostosowanie urabialności mieszanki betonowej polega na doborze odpowiedniej ilości zaprawy oraz łącznej ilości cementu i frakcji kruszywa poniżej 0,125 mm.

Konsystencja jest cechą zbliżoną do urabialności i wyraża stopień ciekłości mieszanki betonowej, który jest mierzalny. Konsystencja zależy głównie od zawartości w niej zaczynu cementowego i od stosunku cementu do wody (c/w). Sprawdzenie konsystencji przeprowadza się podczas projektowania składu mieszanki betonowej oraz przy projektowaniu konstrukcji co najmniej 2 razy w czasie jednej zmiany roboczej. Regulowani9e konsystencji może odbywać się wyłącznie poprzez zmianę ilości zaczynu cementowego.

Proces betonowania przebiega następująco:

  1. Opracowanie recepty laboratoryjnej mieszanki;

  2. Opracowanie recepty roboczej mieszanki (na 1 m3 mieszanki);

  3. Przygotowanie mieszanki betonowej :

  1. Układanie mieszanki betonowej.

Podczas układania mieszanki betonowej powinny być spełnione następujące warunki:

  1. Zagęszczanie mieszanki betonowej

Zagęszczanie ma na celu zmniejszenie objętości pustek (porów) w mieszance betonowej. Zagęszczanie może być ręczne lub mechaniczne.

Przerwy robocze w betonie

W przypadku gdy nie można zachować ciągłości robót betonowych, dopuszczalne są przerwy robocze w betonowaniu.

Przerwy robocze mogą być dokonywane tylko przy mało skomplikowanych konstrukcjach i w ściśle określonych miejscach takich jak:

Kąt nachylenia płaszczyzny styku mieszanki betonowej ułożonej w przerwie wynosić powinien: 450. Wznowienie betonowania nastąpić powinno nie później niż po 3 godz. Lub gdy beton zwiąże całkowicie.

  1. Pielęgnacja betonu

Najważniejszym zabiegiem pielęgnacyjnym jest zabezpieczenie właściwej wilgotności betonu w okresie dojrzewania. Świeży beton powinien być utrzymywany w dużej wilgotności przez okres co najmniej:

Najczęściej pielęgnacja w tym zakresie polega na polewaniu betonu wodą lub nakrywanie matami słomianymi lub tkaninami. Często stosowanym środkiem jest również HYDROLIT, którym pokrywa się po ok. 1-2 godzin powierzchnie betonu.

Oprócz zapewnienia wilgotności, pielęgnacja betonu polega na: zabezpieczeniu przed działaniem promieni słonecznych, niskiej temperatury, uszkodzeń mechanicznych (deszcz wstrząsy).

  1. USUWANIE DESKOWAŃ I STEMPLOWAŃ

Usuwanie deskowań i stemplowań powinno odbywać się w sposób bezpieczny i nie powodujący uszkodzeń krawędzi i powierzchni betonowanych elementów. Termin usunięcia deskowań zależy od:

Orientacyjne terminy usunięcia deskowań można przyjąć jako:

KNR 2-02 KATALOG NAKŁADÓW RZECZOWYCH NR 2-02

KNR 2-0202 (rozdział) KONSTRUKCJE BETONOWE I ŻELBETOWE MONOLITYCZNE

KNR 2-02 0290 (tablica) Przygotowanie i montaż zbrojenia

KNR 2-02 0290-01 (kolumna) Przygotowanie i montaż zbrojenia elementów budynków i budowli- pręty gładkie

Wyszczególnienie robót:

1. Sortowanie, oczyszczenie i prostowanie prętów do zbrojenia betonu.

2. Cięcie prętów.

3. Gięcie prętów.

4. Transport przygotowanego zbrojenia do miejsca montażu.

5. Montaż zbrojenia

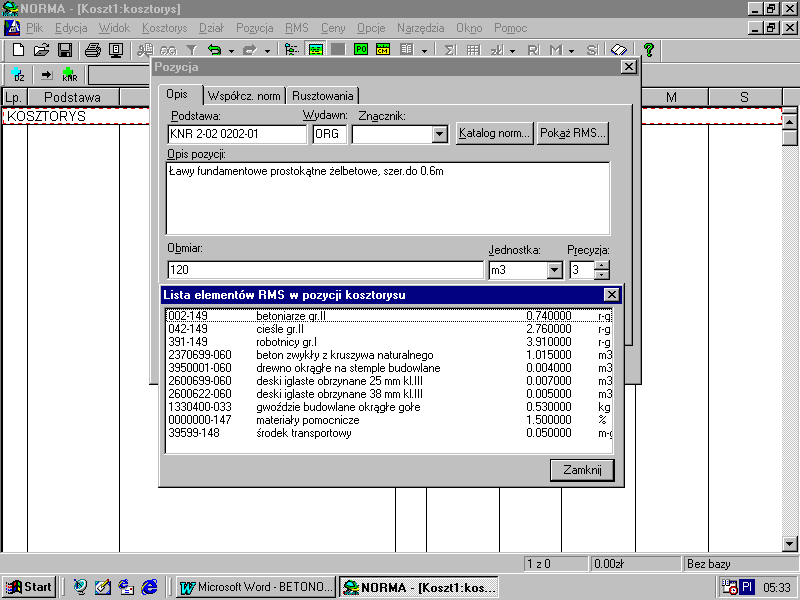

KNR 2-02 0202 (tablica) Ławy fundamentowe żelbetowe

KNR 2-02 0202-01 (kolumna) Ławy fundamentowe prostokątne żelbetowe, szer.do 0.6m

Wyszczególnienie robót:

1. Przygotowanie płyt i ustawienie deskowań z obsadzeniem dybli.

2. Ułożenie i zagęszczenie betonu z obetonowaniem elementów stalowych.

3. Usunięcie deskowań.

  1. Pielęgnowanie betonu.
