8.Rozwiązania konstrukcyjne przejść podziemnych
Płyty denne:
-swobodnie ułożone na podłożu (niski poziom wód gruntowych)
-zamocowane w ścianie
-umonolitycznione
Dylatacje:
Stropy:- płytowo belkowe, grzybkowe, grzybkowe z grzybkiem ukrytym. Preferuje się stropy o najmniejszej wysokości konstrukcyjnej ze względu na oświetlenie i wentylacje
Połączenia
3. Budowa sieci uzbrojenia podziemnego w technologii wykopowej
-Wytyczenie trasy zgodnie z projektem -Weryfikacja ewentualnych kolizji -Zabezpieczenie drzew przed uszkodzeniem w trakcie robót -Usunięcie nawierzchni drogi (część materiałów do ponownego użycia) -Zabezpieczenie i odwodnienie wykopu

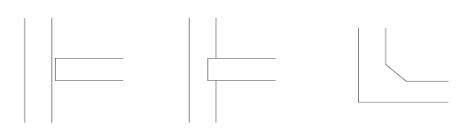

-Stalowe ścianki szczelne - kształty przekrojów: korytkowy (lub typu U), zetowy, płaski, typu H, - kształty zamków
Ściany szczelinowe
Obejmuje prace przygotowawcze, wykonanie murków prowadzących, głębienie szczeliny w osłonie zawiesiny iłowej, wstawienie elementów rozdzielczych i zbrojenia, betonowanie oraz prace wykończeniowe.
Sekcja ściany ma od 2-10m, grubość od 0,6-1,0m, zagłębienie do 30m. Betonowanie metodą "betonowania podwodnego" (contractor). Metoda ta polega na wprowadzeniu do szczeliny rury (do samego jej dna), następnie przez rurę pompowany jest beton. Aby zapobiec mieszaniu się betonu z bentonitem, do rury wprowadza się tzw. "korek". Korek pod wpływem ciężaru pompowanego betonu wypychany jest na zewnątrz
Obudowa berlińska

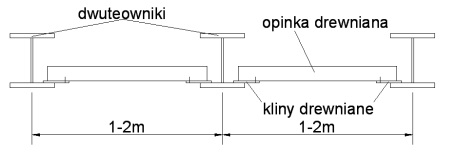

W grunt wbija się szerokostopowe dwuteowniki (HEB) w rozstawie 1-2(3)m. Wybiera się grunt do około 2m i pomiędzy dwuteowniki wprowadza się opinkę drewnianą. Powtarza się czynność + ewentualne zakotwienie ścian. Deski grubości 5-10cm
Nie zabezpiecza przed wodą gruntową. Głębokość ok.18m. Ściany palowe (palisady)
Układanie rur

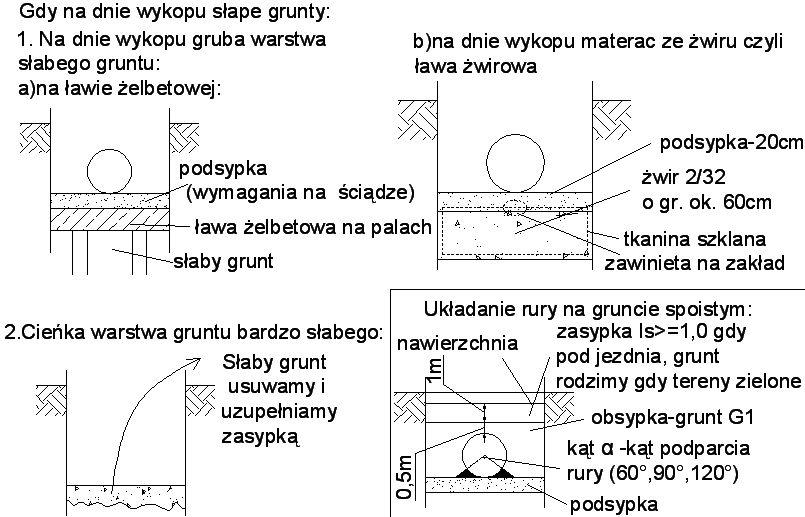

Na dnie grunt sypki, dobrze zagęszczony - rury układamy na dnie wykopu
Na dnie grunt sypki, słabo zagęszczony Id≤0,67 - dogęszczenie gruntu
Na dnie grunt spoisty, twardoplastyczny, zawarty, półzwarty- Podsypka z gruntu sypkiego (najlepiej żwir) U≥5 -wskaźnik uziarnienia. Podsypkę dokładnie zagęścić Is≥0,95 -wskaźnik zagęszczenia
Zasypka pod drogą/chodnikiem - grunt sypki Is≥0,95 (ostatni 1m - Is≥1,0)
Zasypka pod terenem zielonym - grunt rodzimy, nie trzeba zagęszczać

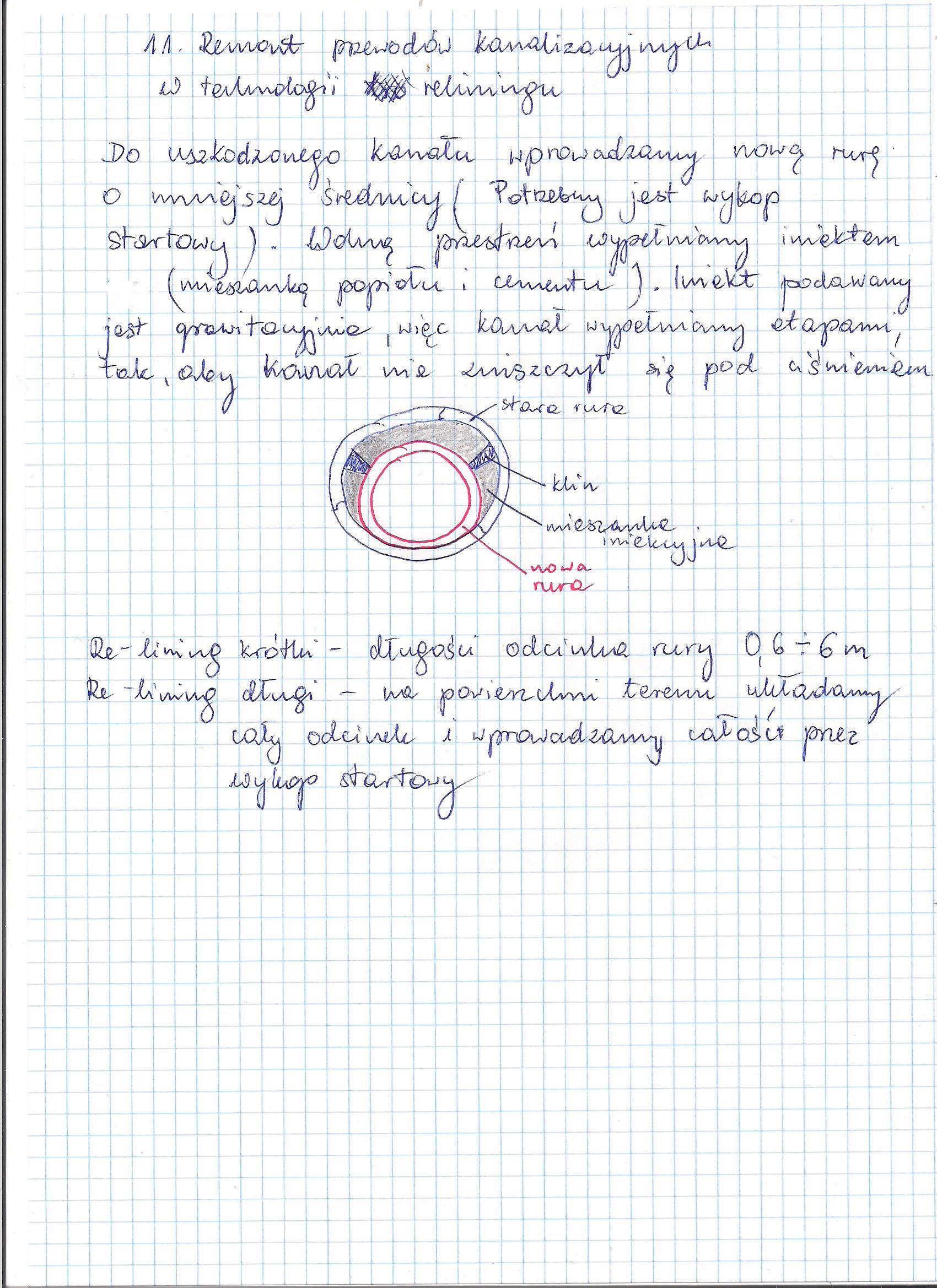

11. Remont przewodów kanalizacyjnych w technologii reliningu Metodę reliningu można stosować do dowolnego kształtu kanału. Do uszkodzonego kanału wprowadzamy nową rurę o wyraźnie mniejszej średnicy.
Relining krótki:
- do starej rury wprowadzamy nowe rury (o wyraźnie mniejszej średnicy)
- zwykle przyjmujemy założenie, że stary kanał utracił nośność
- wolną przestrzeń między starym a nowym kanałem wypełniamy jakimś materiałem, np. mieszaniną popiołu z cementem (jest bardzo ciekła -> bardzo dobrze się rozpływa), ważne ponieważ rury są wrażliwe na punktowe naciski
- aby pusta rura się nie podniosła w materiale iniekcyjnym (iniekt podawany jest grawitacyjnie) to trzeba zastabilizować rurę przed zalaniem materiałem iniekcyjnym, np. krawędziakami/klinami, a także należy zalewać rurę etapami (zalanie+związanie -> zalanie+związanie) ->aby kanał się nie zniszczył pod ciśnieniem (wrażliwy na punktowe naciski od klinów)
- wykop startowy stosunkowo niewielki
- rury w reliningu zwykle do około 6m, ale generalnie o długości handlowej (3m do 12m)
- stosujemy głównie rury z tworzyw sztucznych (mała grubość ścianki)
Relining długi:
- wprowadzamy rury o długości całego naprawianego odcinka
- wykop startowy stosunkowo długi (rura na powierzchni terenu leży na rolkach, ze względu na bardzo duże tarcie, nachylenie wykopu i kąt wprowadzania rury zależy od średnicy i grubości ścianki)
- rury o połączeniach spawanych lub nierozłącznych (bo rurę wciągamy)
- rury dwuwarstwowe, aby uniknąć zarysowania rury wewnętrznej -> zarysuje się tylko cienka zewnętrzna rura
- raczej do renowacji magistral wodociągowych (długie odcinki proste)
