POLITECHNIKA BIAŁOSTOCKA
WYDZIAŁ BUDOWNICTWA I INŻYNIERII ŚRODOWISKA
KATEDRA TECHNOLOGII, ORGANIZACJI I EKONOMIKI BUDOWNICTWA
PRZEDMIOT: TECHNOLOGIA ROBÓT BUDOWLANYCH
PROJEKT TECHNOLOGII REALIZACJI BUDYNKU
SPIS TREŚCI
1.0. Dane wyjściowe do projektu.
1.1.Charakterystyka techniczna obiektu.
1.1.1 Siatka konstrukcyjna
2.0. Opis techniczny obiektu
2.1.Rysunki :
Rzut fundamentów
Rzut kondygnacji
Przekrój pionowy budynku
3.0. Roboty powierzchniowe.
3.1. Identyfikacja procesu technologicznego.
3.2. Obliczenie objętości robót.
3.3. Obliczanie wydajności i czasu pracy maszyn.
3.4. Schematy pracy maszyn - rysunki.
4.0. Roboty kubaturowe.
4.1. Identyfikacja procesu technologicznego.
4.2. Obliczenie objętości robót.
4.3. Obliczanie wydajności i czasu pracy maszyn.
4.4. Schematy pracy maszyn - rysunki.
5.0. Bezpieczeństwo i ochrona zdrowia przy robotach ziemnych.
2.0. Opis techniczny obiektu.
2.0.1.Dane ogólne.
Hala zaprojektowana jest jako jednonawowa z przybudówką o rozpiętości nawy 18,0m i rozpiętości przybudówki 6m i długości 18 m. Długość budynku 36m. - słupy w rozstawie co 6,0m. Hala nie jest podpiwniczona.

Wymiary hali:
długość 36 m
szerokość 24 m Powierzchnia 756 m²
2.0.2.Dane szczegółowe.
Dach.
Dach jest kryty płytami dachowymi typu PŻFF - 2 o rozpiętości 6,00m. Pochylenie dachu wynosi 5,6%.
Dźwigar.
Konstrukcja dachu składa się z dźwigarów strunobetonowych SBSFF - 90/18
Słupy.
Zastosowano trzy rodzaje słupów:
Słup skrajny o wymiarach 4040 cm typu S1.
Słup pośredni o wymiarach 4040 cm typu S2.
Słup skrajny o wymiarach 4040 cm typu S3.
Ściany.
Pozostałe ściany nadziemne zostały wykonane z płyt typu „KOLBET”.
Posadzki.
Następujące warstwy stanowią posadzki:
Zagęszczony piasek 5cm
Podkład betonowy z betonu C15 20cm
Izolacja przeciwwilgociowa 2×papa na lepiku
Podłoże betonowe 20cm
Stopy fundamentowe.
Zastosowano żelbetowe stopy kielichowe z betonu C15/20.
Otwory.
Zastosowano okna przemysłowe zespolone „TERMIZOL” i bramy przemysłowe BP - 123.
Belka podwalinowa.
Zastosowano belkę podwalinową typu BPFF - 1 o rozpiętości 6,00m.
Izolacje.
Zastosowano następujące izolacje przeciwwilgociowe:
Izolacja dachu 3× papa na lepiku,
Izolacja pozioma posadzki 2× papa na lepiku.
Naroża.
Naroża zostały zmontowane z prefabrykowanych elementów narożnych typu N - 1.
2.1. Rysunki, skala 1:100
Rzut fundamentów
Rzut kondygnacji
Przekrój pionowy
3.0. Roboty powierzchniowe.
3.1. Identyfikacja procesu technologicznego.
Celem procesu technologicznego jest zdjęcie warstwy humusu z terenu pod zabudowę hali.
3.1.1. Podział procesu na operacje.
skrawanie i przemieszczanie
składanie ziemi roślinnej
3.1.2 Parametry operacji technologicznych.
zdjęcie warstwy ziemi roślinnej grubości 15 cm na powierzchni = 1564,00 m2
kategoria gruntu I ; objętość ziemi V=234,60m3
odległość wywozu urobku 8,5 km
3.1.3. Dobór maszyn.
- spycharka typu D3G XL
Spycharka typu TD - 7H
Wywrotka KAMAZ 65115
Koparka podsiębierna KS-251
Koparka gąsiennicowa Crawler Excavacator F250H
3.2. Obliczenie ilości robót ziemnych.
3.2.1. Zdjęcie warstwy ziemi roślinnej.
Pole powierzchni humusu do zdjęcia:
Vh = Ph × hh [m3]
Ph = (5,00 + 24,00 + 5,00)×(5,00 + 36,00 + 5,00) = 1564m2
Vh - objętość ziemi do usunięcia.[m3]
Ph - powierzchnia [m2]
hh - głębokość [m]
Objętość humusu do zdjęcia:
Vh = (5,00 + 24,00 + 5,00)×(5,00 + 36,00 + 5,00) × 0,15= 234,60m3

Ziemia na odkład została rozmieszczona w nasypie przedstawionym na rysunku.
3.3. Obliczanie wydajności i czasu pracy maszyn.
Wydajność pracy spycharki gąsiennicowej D3G XL
- czas cyklu pracy spycharki [Tc]
Tc = tst + tzm
tst - czas trwania operacji stałych
tst= tzb + tzk + tpo
tzb = 10s -czas zmiany biegów
tzk =10s - czas zmiany kierunku
tpo= 15s - czas opuszczenia i podniesienia lemiesza
tst= 10s +10s +15s =35s
tzm- czas trwania operacji zmiennych [s]
Ls- droga skrawania urobku do chwili napełnienia lemiesza
l = 2,92m -szerokość lemiesza
hs = 0,15m - głębokość skrawania
Sn = 0,85m - współczynnik wypełnienia lemiesza
Lp- droga przemieszczania urobku
Zakładam, że hałda znajduje się 5 metrów poza granicą skrawania. Ponieważ droga skrawania odpowiada szerokości działki, droga przemieszczania urobku Lp wynosi 16,85 m.
Vs = 5,6km/h - prędkość jazdy przy skrawaniu(na 1 biegu)
Vp = 3,3km/h - prędkość jazdy podczas przepychania(na 2 biegu)
Vpw = 6,6km/h - prędkość powrotu(na 3 biegu)
T c = 35s + 32,10s = 67,1s
wydajność eksploatacyjna spycharki [Qe]
ss=0,83 - współczynnik spoistości gruntu (wg tabl. 4-26/s.234 w [1])
sn=0,85 - współczynnik napełnienia lemiesza (wg tabl. 4-26/s.234 w [1])
sw=0,85 - współczynnik wykorzystania czasu pracy spycharki w czasie trwania zmiany roboczej (wg s.234 w [1])
- czas pracy spycharki [t]
t =V/Qe
V = 234,60m3 -objętość humusu
t= (234,60m3)/(45,69m3/h) = 5,13h=5h8min
Czas pracy spycharki 5 h 8 min.
Wydajność pracy spycharka gąsiennicowej TD - 7H
- czas cyklu pracy spycharki [Tc]
Tc = tst + tzm
tst - czas trwania operacji stałych
tst= tzb + tzk + tpo
tzb = 10s -czas zmiany biegów
tzk =10s - czas zmiany kierunku
tpo= 15s - czas opuszczenia lemiesza
tst= 10s +10s +15s =35s
Ze względu na to, że proces zdjęcia warstwy humusu przyjęliśmy jako proces jednooperacyjny (humus zostaje na terenie budowy) wyróżnimy w nim następujące ruchy robocze:
skrawanie do napełnienia lemiesza;
przemieszczanie z pełnym lemieszem;
jazda powrotna (jałowa) z podniesionym lemieszem.
Założono do wykonania procesu spycharkę gąsienicową TD - 7H Standard (HSW),
o parametrach:
Szerokość lemiesza 2,37m
Wysokość lemiesza 0,84m
Największa wysokość podnoszenia lemiesza 0,94m
Maksymalne opuszczanie 0,45m
Prędkość jazdy: I bieg 3,60 km/h = 1,00 m/s
II bieg 6,00 km/h = 1,67 m/s
III bieg 9,30 km/h = 2,58 m/s
Spycharka ta zostanie dostarczona na plac budowy zestawem transportowym składającym się z:
ciągnika siodłowego Jelcz 317
naczepy ND - 160 o ładowności 16 ton.
obliczam pojemność lemiesza czołowego
gdzie:
h=0,84m - wysokość lemiesza
l=2,37m - szerokość lemiesza
(dane katalogowe firmy HSW)
obliczam czasy zmienne pracy spycharki
gdzie:
Ls - droga skrawania urobku do chwili napełnienia lemiesza [m]
Lp - droga przemieszczania urobku [m]
Ls+Lp - droga jazdy powrotnej (jałowej) [m]
Vs - prędkość jazdy podczas skrawania (I bieg) i wynosi 3,60km/h
Vp- prędkość jazdy podczas przemieszczania urobku (II bieg) i wynosi 6,00km/h
Vpw- prędkość jazdy powrotnej - jałowej (III bieg) i wynosi 9,3km/h
gdzie:
g - grubość warstwy humusu,
l - szerokość lemiesza,
Sn - współczynnik napełnienia lemiesza wg tab. 4-26/234 w [1]
obliczam czas cyklu pracy spycharki
obliczam wydajność pracy spycharki
gdzie:
ss=0,83 - współczynnik spoistości gruntu (wg tabl. 4-26/s.234 w [1])
sn=0,85 - współczynnik napełnienia lemiesza (wg tabl. 4-26/s.234 w [1])
sw=0,85 - współczynnik wykorzystania czasu pracy spycharki w czasie trwania zmiany roboczej (wg s.234 w [1])
obliczam czas pracy spycharki
Czas pracy spycharki 3 h 53 min.
3.4. Schemat pracy maszyn.
4.2. Obliczenie objętości robót.
4.1. Identyfikacja procesu technologicznego.
4.1.1. Cel procesu.
Cele procesu jest zdjęcie wykonanie wykopu pod stopy fundamentowe, w tym część ziemi na odkład i do wywiezienia.
4.1.2. Podział procesu technologicznego na operacje technologiczne.
WYKOP I ZAŁADUNEK
TRANSPORT I ROZAŁADUNEK
4.2.1. Wykopy.
Dane wyjściowe:
- głębokość wykopu - h = 1,20 m
- kategoria gruntu II - nachylenie skarpy 1: 1( tabela 4-2 „Zmechanizowane roboty budowlane ”L. Rowiński )
- l =1,20

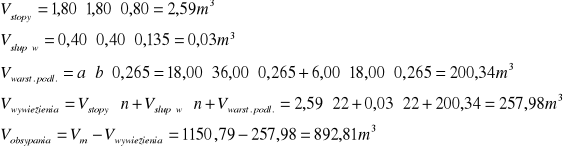

Całkowity wykop dla stóp fundamentowych i posadzki:
Vc - całkowita objętość gruntu do odspojenia
Vm - objętość gruntu do wykopu mechanicznego
Vhr -objętość gruntu do odspojenia ręcznego
Vobs - objętość gruntu na obsypanie fundamentów
4.3. Obliczanie wydajności i czasu pracy maszyn.
4.3.1. Obliczenie wydajności i czasu pracy koparki.
gdzie:
Qe1 - wydajność eksploatacyjna(na odkład) [m3/h]
Qe2 - wydajność eksploatacyjna(na wywóz) [m3/h]
n - liczba cykli pracy koparki w ciągu 1 minuty
q - pojemność łyżki koparki
Sn - współczynnik napełnienia łyżki [0,68]
q = 0,25m3 -geometryczna pojemność naczynia roboczego (dane techniczne koparki z pkt. 1.5)
st =0,95 - współczynnik trudności odspojenia gruntu wg tab. 4-17/226 w [1]
sn =0,85 - współczynnik napełnienia naczynia, stanowiący stosunek objętości gruntu pobranego do geometrycznej pojemności naczynia wg tab. 4-16a/225 w [1]
sw1 =0,92 - współczynnik wykorzystania czasu, wprowadzony dla uwzględnienia przerw związanych z technologią pracy maszyny, a przede wszystkim związany ze zmianą stanowiska pracy koparki wg tab. 4-17/226 w [1]
sw2 (załadunek) =0,80, sw2 (odkład) = 0,87 - współczynnik wykorzystania czasu pracy maszyny w okresie zmiany roboczej wg tab. 4-17/226 w [1]
Tc - czas cyklu koparki
t - czas pracy koparki [h]
V - objętość ziemi do wykopania [m3]
a) koparka podsiębierna KS-251
Hkop=3,20m,Hwył=5,20m,Rkop=6,45m
Parametry maszyn (wg tab. 4-13/218 w [1])
koparka podsiębierna KS-251
moc silnika 25KM,
prędkość jazdy (km/h)
I bieg 4,82
II bieg 7,17
III bieg 9,99
IV bieg 15,34
Wsteczny 6,29
ciężar maszyny ( z osprzętem koparki i spycharki) 10,44T,
pojemność naczynia 0,25m3,
największy promień kopania 6,45m,
największa wysokość wyładunku 5,20m,
największa głębokość kopania 3,20m.
Wydajność eksploatacyjna koparki przy załadunku:
Wydajność eksploatacyjna koparki przy pracy na odkład:
Obliczam czas pracy koparki na załadunek:
Obliczam czas pracy koparki na odkład:
b)Koparka gąsiennicowa Crawler Excavacator F250H
-typ koparki- podsiębierna
-pojemnośc łyżki- 1,43m3
Dla pojemności łyżki równej 1,43m3 przyjmuję Tc=25s
4.3.2. Jednostki transportowe do przewozu urobku.
Pojemność użyteczna środka transportowego.
N - nośność środka transportu N = 15t
γ0 =1800kG/m3 -ciężar objętościowy gruntu w stanie rodzimym,
Ss - współczynnik spoistości gruntu , jest to odwrotność
współczynnika spulchnienia SS = 0,855
wariant I
wariant II
Liczba cykli pracy ładowarki niezbędna do napełnienia skrzyni jednostki transportowej.
Pjt - pojemność użyteczna jednostek transportu Pjt = 9,75 m3
q - pojemność naczynia roboczego ładowarki q = 0,25m3
Sn - współczynnik napełnienia łyżki Sn = 0,85
wariant I
Przyjęto 46 cykli.
wariant II
Przyjęto 8 cykli.
Czas załadunku jednostki transportowej.
wariant I tz = n⋅
wariant II tz = n⋅
Czas trwania cyklu jednostki transportowej.
tp = czas podstawienia jednostki transportowej pod załadunek wraz z podjazdami, manewrowaniem odjazdem tp = 1,2 min
tz - czas załadunku tz = 9,30min
tw - czas wyładunku tw = 3min
tj = czas jazdy jednostki transportowej
L - odległość wywozu urobku L = 8,5km
Vśr - przeciętna prędkość jazdy w obu kierunkach.
Vśr - 30 km/h( dla I kategorii drogi i stanu nawierzchni dobrej, tab. 4-17 str.226 „Zmechanizowane roboty budowlane ” L. Rowiński )
wariant I
wariant II
4.4. Schematy pracy maszyn - rysunki

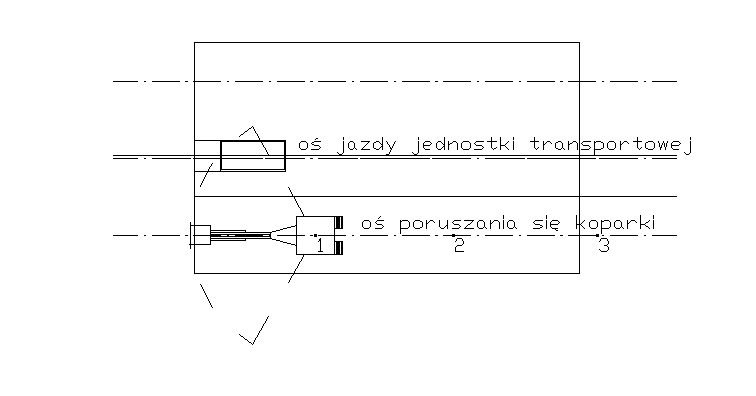

Schemat pracy koparki podsiębiernej , sposób podłużny.
Koparka Gąsienicowa crawler, excavator M150H i F250H wykona wykop szerokoprzestrzenny
5.0. Bezpieczeństwo i ochrona zdrowia przy robotach ziemnych.
Roboty ziemne
§ 143. Roboty ziemne powinny być prowadzone na podstawie projektu, określającego położenie instalacji i urządzeń podziemnych, mogących znaleźć się w zasięgu prowadzonych robót.
§ 144. 1. Wykonywanie robót ziemnych w bezpośrednim sąsiedztwie sieci, takich jak: elektroenergetyczne, gazowe, telekomunikacyjne, ciepłownicze, wodociągowe i kanalizacyjne powinno być poprzedzone określeniem przez kierownika budowy bezpiecznej odległości, w jakiej mogą być one wykonywane od istniejącej sieci, i sposobu wykonywania tych robót.
2. Bezpieczną odległość wykonywania robót, o których mowa w ust.1, ustala kierownik budowy w porozumieniu z właściwą jednostką, w której zarządzie lub użytkowaniu znajdują się te instalacje. Miejsca tych robót należy oznakować napisami ostrzegawczymi i ogrodzić.
3. W czasie wykonywania robót ziemnych miejsca niebezpieczne należy ogrodzić i umieścić napisy ostrzegawcze.
4. Prowadzenie robót ziemnych w pobliżu instalacji podziemnych, a także głębienie wykopów poszukiwawczych powinno odbywać się ręcznie.
§ 145. 1. W czasie wykonywania wykopów w miejscach dostępnych dla osób niezatrudnionych przy tych robotach należy wokół wykopów pozostawionych na czas zmroku i w nocy ustawić balustrady, o których mowa w § 15 ust. 2, zaopatrzone w światło ostrzegawcze koloru czerwonego.
2. Poręcze balustrad, o których mowa w ust. 1, powinny znajdować się na wysokości 1,1 m nad terenem i w odległości nie mniejszej niż 1 m od krawędzi wykopu.
3. Niezależnie od ustawienia balustrad, o których mowa w ust. 1, w przypadkach uzasadnionych względami bezpieczeństwa wykop należy szczelnie przykryć, w sposób uniemożliwiający wpadnięcie do wykopu.
4. W przypadku przykrycia wykopu, zamiast balustrad, o których mowa w ust. 3, teren robót można oznaczyć za pomocą balustrad z lin lub taśm z tworzyw sztucznych, umieszczonych wzdłuż wykopu na wysokości 1,1 m i w odległości 1 m od krawędzi wykopu.
§ 146. Jeżeli teren, na którym są wykonywane roboty ziemne, nie może być ogrodzony, wykonawca robót powinien zapewnić stały jego dozór.
§ 147. 1. Wykopy o ścianach pionowych nieumocnionych, bez rozparcia lub podparcia, mogą być wykonywane tylko do głębokości 1 m w gruntach zwartych, w przypadku gdy teren przy wykopie nie jest obciążony w pasie o szerokości równej głębokości wykopu.
2. Wykopy bez umocnień, o głębokości większej niż 1 m, lecz nie większej od 2 m, można wykonywać, jeżeli pozwalają na to wyniki badań gruntu i dokumentacja geologiczno-inżynierska.
3. Zabezpieczenie ażurowe ścian wykopów można stosować tylko w gruntach zwartych. Stosowanie zabezpieczenia ażurowego ścian wykopów w okresie zimowym jest zabronione.
4. Niedopuszczalne jest używanie elementów obudowy wykopu niezgodnie z przeznaczeniem.
§ 148. W czasie wykonywania wykopów ze skarpami o bezpiecznym nachyleniu, zgodnym z przepisami odrębnymi, należy:
1) w pasie terenu przylegającego do górnej krawędzi skarpy, na szerokości równej trzykrotnej głębokości wykopu, wykonać spadki umożliwiające łatwy odpływ wód opadowych w kierunku od wykopu;
2) likwidować naruszenie struktury gruntu skarpy, usuwając naruszony grunt, z zachowaniem bezpiecznego nachylenia w każdym punkcie skarpy;
3) sprawdzać stan skarpy po deszczu, mrozie lub po dłuższej przerwie w pracy.
§ 149. Bezpieczne nachylenie ścian wykopów powinno być określone w dokumentacji projektowej wówczas, gdy:
1) roboty ziemne są wykonywane w gruncie nawodnionym;
2) teren przy skarpie wykopu ma być obciążony w pasie równym głębokości wykopu;
3) grunt stanowią iły skłonne do pęcznienia;
4) wykopu dokonuje się na terenach osuwiskowych;
5) głębokość wykopu wynosi więcej niż 4 m.
§ 150. W czasie wykonywania koparką wykopów wąskoprzestrzennych należy wykonywać obudowę wyłącznie z zabezpieczonej części wykopu lub zastosować obudowę prefabrykowaną, z użyciem wcześniej przewidzianych urządzeń mechanicznych.
§ 151. 1. Jeżeli wykop osiągnie głębokość większą niż 1 m od poziomu terenu, należy wykonać zejście (wejście) do wykopu.
2. Odległość pomiędzy zejściami (wejściami) do wykopu nie powinna przekraczać 20 m.
3. Wchodzenie do wykopu i wychodzenie po rozporach oraz przemieszczanie osób urządzeniami służącymi do wydobywania urobku jest zabronione.
§ 152. Każdorazowe rozpoczęcie robót w wykopie wymaga sprawdzenia stanu jego obudowy lub skarp.
§ 153. 1. Jeżeli roboty odbywają się w wykopie wąskoprzestrzennym jednocześnie z transportem urobku, wykop przykrywa się szczelnym i wytrzymałym zabezpieczeniem.
2. Pojemniki do transportu urobku powinny być załadowane poniżej górnej ich krawędzi.
§ 154. Składowanie urobku, materiałów i wyrobów jest zabronione:
1) w odległości mniejszej niż 0,6 m od krawędzi wykopu, jeżeli ściany wykopu są obudowane oraz jeżeli obciążenie urobku jest przewidziane w doborze obudowy;
2) w strefie klina naturalnego odłamu gruntu, jeżeli ściany wykopu nie są obudowane.
§ 155. Ruch środków transportowych obok wykopów powinien odbywać się poza granicą klina naturalnego odłamu gruntu.
§ 156. 1. W czasie zasypywania obudowanych wykopów zabezpieczenie należy demontować od dna wykopu i stopniowo usuwać je, w miarę zasypywania wykopu.
2. Zabezpieczenie można usuwać jednoetapowo z wykopów wykonanych:
1) w gruntach spoistych - na głębokości nie większej niż 0,5 m;
2) w pozostałych gruntach - na głębokości nie większej niż 0,3 m.
§ 157. W czasie wykonywania robót ziemnych nie powinno dopuszczać się do tworzenia się nawisów gruntu.
§ 158. 1. Koparka w czasie pracy powinna być ustawiona w odległości od wykopu co najmniej 0,6 m poza granicą klina naturalnego odłamu gruntu.
2. Przy wykonywaniu robót ziemnych sprzętem zmechanizowanym należy wyznaczyć w terenie strefę niebezpieczną i odpowiednio ją oznakować.
§ 159. Przebywanie osób pomiędzy ścianą wykopu a koparką, nawet w czasie postoju, jest zabronione.
§ 160. Podgrzewanie, rozmrażanie lub zamrażanie gruntu powinno być prowadzone zgodnie z dokumentacją projektową oraz instrukcją bezpieczeństwa, opracowaną przez wykonawcę.
§ 161. Teren, na którym odbywa się podgrzewanie, rozmrażanie lub zamrażanie gruntu powinien być przez cały czas procesu ogrodzony i oznakowany tablicami ostrzegawczymi, oświetlony o zmroku i w porze nocnej oraz fachowo nadzorowany.
§ 162. Zakładanie obudowy lub montaż rur w uprzednio wykonanym wykopie o ścianach pionowych i na głębokości poniżej 1 m wymaga tymczasowego zabezpieczenia osób klatkami osłonowymi lub obudową prefabrykowaną.
§ 163. 1. Grodzie i kesony powinny być:
1) zbudowane z materiałów trwałych o wymaganej w projekcie wytrzymałości;
2) wyposażone w urządzenia zapewniające osobom schronienie w przypadku wpływu wody lub innych substancji.
2. Budowa, przebudowa oraz demontaż grodzi i kesonów powinny odbywać się pod nadzorem osób, o których mowa w § 5.
3. Grodzie i kesony powinny być regularnie kontrolowane przez osoby, o których mowa w § 5.
4. W czasie wbijania grodzi przebywanie osób w odległości mniejszej niż 10 m od miejsca ich wbijania jest zabronione.
5. W czasie wyrywania grodzi przebywanie osób w promieniu równym długości grodzi powiększonym o 5 m jest zabronione.
§ 164. 1. Pomieszczenia zamknięte, tunele, zbiorniki, studnie, urządzenia techniczne, kanały powinny być wyposażone w wentylację grawitacyjną lub w razie potrzeby w wentylację mechaniczną.
2. Urządzenia elektryczne, stosowane w pomieszczeniach, o których mowa w ust. 1, powinny posiadać zabezpieczenia chroniące przed porażeniem prądem elektrycznym i wybuchem.
3. Stanowiska pracy na otwartym powietrzu powinny być wydzielone, właściwie oznakowane i zabezpieczone przed wejściem osób postronnych.
4. Osoby powinny mieć zapewnioną szybką drogę ewakuacyjną na wypadek zalania, pożaru lub wystąpienia szkodliwych gazów, a także możliwość uzyskania niezwłocznie pierwszej pomocy medycznej.
§ 165. 1. W czasie prowadzenia robót ziemnych metodą bezodkrywkową należy zapewnić osobom bezpieczne połączenie podziemnych stanowisk pracy ze stanowiskami pracy zlokalizowanymi na powierzchni terenu, za pomocą szybów i tuneli, obudowanych w sposób uwzględniający parcie ziemi i wód gruntowych.
2. Każda osoba pracująca w wyrobiskach podziemnych lub udająca się pod ziemię, niezależnie od oświetlenia ogólnego, powinna posiadać sprawnie działającą lampę z własnym zasilaniem, zapewniającym nieprzerwane oświetlenie co najmniej przez 10 godzin.
3. Na każdym odcinku prowadzenia robót podziemnych należy zapewnić:
1) system łączności, umożliwiający porozumiewanie się z podziemnych stanowisk roboczych ze stanowiskami na powierzchni ziemi oraz z pogotowiem zabezpieczającym;
2) ustalony system alarmowania osób, znajdujących się pod poziomem terenu i pogotowia zabezpieczającego na wypadek zagrożenia, wymagającego wycofania osób z wyrobisk podziemnych.
4. W przypadku zagrożenia w czasie wykonywania robót pod ziemią, osoba sprawująca nadzór techniczny jest obowiązana do niezwłocznego wstrzymania robót na zagrożonych stanowiskach pracy i wycofania osób w bezpieczne miejsce.
5. Wyrobiska i pomieszczenia podziemne z dostępem dla ludzi powinny być przewietrzane w taki sposób, aby zawartość tlenu w powietrzu nie była mniejsza niż 19%. W przypadku gdy zawartość tlenu jest mniejsza, osoby znajdujące się w tych pomieszczeniach należy niezwłocznie ewakuować w bezpieczne miejsce.
6. Temperatura powietrza w miejscu pracy nie powinna przekraczać 301 K (28°C).
7. Ilość powietrza doprowadzonego do wyrobisk powinna zapewniać utrzymanie wymaganego składu i temperatury powietrza. Objętość dostarczanego powietrza powinna wynosić co najmniej 6 m3, na jedną osobę najliczniejszej zmiany.
8. Prędkość ruchu powietrza w wyrobiskach korytarzowych powinna wynosić nie mniej niż 0,1 m/s i nie więcej niż 8 m/s.
§ 166. Wykonawca robót tunelowych powinien zapewnić stały nadzór nad działaniem wentylacji.
§ 167. Stan urządzeń wentylacyjnych należy systematycznie kontrolować, a stwierdzone usterki natychmiast usuwać.
§ 168. Wykonawca robót tunelowych powinien zapewnić na powierzchni terenu, odpowiednio wyposażony w środki medyczne, punkt pierwszej pomocy medycznej, czynny w czasie każdej zmiany roboczej, na poszczególnych odcinkach zaś, na których trwają roboty, punkty wyposażone w niezbędne środki opatrunkowe i nosze.
§ 169. Tymczasowa obudowa wykopów i wyrobisk podziemnych nie powinna być eksploatowana dłużej niż 2 lata, jeżeli projekt zabezpieczeń nie przewiduje inaczej.
Pod kierunkiem:
mgr inż. E. Ołdakowskiej
Wykonał: Bartłomiej Sienkiewicz
Semestr IV
grupa P6
Rok akademicki 2005/2006
1,40
0,00
- 0,20
0,135
0,265
0,80
- 1,40
