Rzeszów 23.04.2006
Politechnika Rzeszowska
Zakład Inżynierii Materiałowej i Technologii Budownictwa
TECHNOLOGIA ROBÓT BUDOWLANYCH
Projekt robót ziemnych
Prowadzący: Wykonali:
dr inż. Janusz KONKOL Grzegorz TOKARSKI
Piotr WĘGRZYNEK
I. Projekt robót ziemnych.
1. Niwelacja terenu.
- ogólna charakterystyka i warunki realizacji budowy. Roboty przygotowawcze zdjęcie ziemi roślinnej:
· Informacja ogólna;
Realizowany obiekt jest to zbiornik żelbetowy, naziemny. Zlokalizowany w Cetuli.
· Warunki topograficzno- hydrologiczne;
Grunt mineralny kategorii n, grunt organiczny kategorii I. Poziom wód gruntowych poniżej dna projektowanego wykopu. Warstwa ziemi roślinnej o grubości: 2lcm.
· Urządzenia i uzbrojenie terenu;
Na terenie działki budowlanej nie istnieją żadne budynki i nie występuje uzbrojenie terenu. Zewnętrzne trasy instalacyjne będą wykonane przed rozpoczęciem robót kubaturowych. Roboty te nie wchodzą w zakres projektu.
· Wykaz przeszkód do usunięcia;
Na terenie brak jest przeszkód, które należałoby usunąć.
· Charakterystyka techniczna obiektów;
Zbiornik żelbetowy, naziemny ,10 - komorowy. Głębokość posadowienia 1,60m poniżej poziomu terenu, grubość płyty fundamentowej 0,30m, wysokość ścian 2,20m o grubości 0.25m.

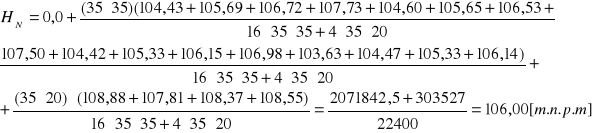

1.1. Ustalenie niwelety zerowej.
Hn - poszukiwana rzędna niwelety [m],
hi - rzędna środka i-tego graniastosłupa. Obliczana jako średnia arytmetyczna z wysokości boków figury;
n - liczba graniastosłupów.
Tabela 1
Ozn. pola |
Powierzchnia |
Rzędna środka pola |
hsi - HN |
VN |
Vw |
Xi |
Yi |
|
|
Nasypu |
Wykopu |
|
|
|
|
|
|
|
FN[m2] |
FW[m2] |
hsi [m2] |
[m] |
[m3] |
[m3] |
--- |
--- |
A1 |
1225 |
--- |
104,43 |
-1,57 |
-1923,25 |
--- |
17,5 |
122,5 |
B1' |
827 |
--- |
105,57 |
-0,43 |
-355,61 |
--- |
46,82 |
122,39 |
B1'' |
--- |
398 |
106,15 |
0,15 |
--- |
59,7 |
64,32 |
122,74 |
C1 |
--- |
1225 |
106,72 |
0,72 |
--- |
882 |
87,5 |
122,5 |
D1 |
--- |
1225 |
107,73 |
1,73 |
--- |
2119,25 |
122,5 |
122,5 |
E1 |
--- |
700 |
108,55 |
2,55 |
--- |
1785 |
150 |
122,5 |
A2 |
1225 |
--- |
104,60 |
-1,40 |
-1715 |
--- |
17,5 |
87,5 |
B2' |
978 |
--- |
105,60 |
-0,40 |
-391,2 |
--- |
49,07 |
86,64 |
B2'' |
--- |
247 |
106,09 |
0,09 |
--- |
22,23 |
66,06 |
90,9 |
C2 |
--- |
1225 |
106,53 |
0,53 |
--- |
649,25 |
87,5 |
87,5 |
D2 |
--- |
1225 |
107,50 |
1,50 |
--- |
1837,5 |
122,5 |
87,5 |
E2 |
--- |
700 |
108,37 |
2,37 |
--- |
1659 |
150 |
87,5 |
A3 |
1225 |
--- |
104,42 |
-1,58 |
-1935,5 |
--- |
87,5 |
52,5 |
B3' |
1218 |
--- |
105,30 |
-0,70 |
-852,6 |
--- |
52,41 |
52,41 |
B3'' |
--- |
7 |
106,01 |
0,01 |
--- |
0,07 |
69,22 |
66,11 |
C3' |
260 |
--- |
105,86 |
-0,14 |
-36,4 |
--- |
76,38 |
43,08 |
C3'' |
--- |
965 |
106,29 |
0,29 |
--- |
279,85 |
90,49 |
54,77 |
D3 |
--- |
1225 |
106,98 |
0,98 |
--- |
1200,5 |
122,5 |
52,5 |
E3 |
--- |
700 |
107,81 |
1,81 |
--- |
1267 |
150 |
52,5 |
A4 |
1225 |
--- |
103,63 |
-2,37 |
-2903,25 |
--- |
17,5 |
17,5 |
B4 |
1225 |
--- |
104,47 |
-1,53 |
-1874,25 |
--- |
52,5 |
17,5 |
C4' |
1129 |
--- |
105,30 |
-0,70 |
-790,3 |
--- |
86,43 |
16,38 |
C4'' |
--- |
96 |
106,09 |
0,09 |
--- |
8,64 |
100,05 |
30,67 |
D4' |
330 |
--- |
105,73 |
-0,27 |
-89,1 |
--- |
115,02 |
7,37 |
D4'' |
--- |
895 |
106,35 |
0,35 |
--- |
313,25 |
125,29 |
21,24 |
E4 |
--- |
700 |
106,88 |
0,88 |
--- |
616 |
150 |
17,5 |
|
Σ |
12866,5 |
12699,24 |
|
|
1.2. Roboty przygotowawcze - zdjęcie ziemi roślinnej.
- obliczenie pola powierzchni ziemi roślinnej.
- obliczenie objętości ziemi roślinnej.
Z każdej strony niwelowanego terenu dodaliśmy po 10m, tak aby uwzględnić zdjęcie ziemi roślinnej z terenu skarp nasypów i wykopów.
przyjęto
Zdjęcie darniny i ziemi roślinnej płatami i składowanie ich w pryzmach o szerokości 22,5m i wysokości 0,84 m
1.3. Ustalenie kategorii gruntu.
Grunt mineralny kategorii II, piasek wilgotny bez spoiwa, gęstość obj. - 1.7[t/m3]
1.4. Przyjęcie nachylenia skarp nasypów i wykopów.
Przyjęto nachylenie 1 :3.
1.5. Obliczenie parametrów określających wielkość robót (V, Lśr).
Pryzmy z ziemią organiczną należy odsunąć o 15m, gdyż skarpy nachodzą na pryzmy.
Obliczenie średniej drogi transportu mas ziemnych przy niwelacji terenu.
Vi - objętość pola,
Xi , Yi - odcięta i rzędna pola w założonym układzie,
Xw , Yw - odcięta i rzędna środka ciężkości wykopu,
Lśr - średnia droga transportu;
- objętość i-tej bryły wykopu;
Li - długość drogi przemieszczania i-tej bryły wykopu.
Określenie zasięgu skarp nasypów i wykopów (określono na planie sytuacyjnym)
- obliczenie objętości skarp nasypów i wykopów.
Tabela 2
Lp |
W[m3] |
N[m3] |
L[m] |
1 |
12699,24 |
12866,5 |
92,66 |
2 |
803,93 |
1634,40 |
120,67 |
3 |
2264,80 |
2229,59 |
168,5 |
4 |
1059,74 |
1966,28 |
167,1 |
5 |
5,90 |
509,81 |
107,22 |
∑ |
16833,61 |
19206,58 |
|
1.6. Korekta niwelety.
- przy uwzględnieniu stopnia zagęszczania gruntu.
Dodatkowo na poziom niwelety ma wpływ zwiększona objętość gruntu w nasypach spowodowana spulchnieniem. Należy w projekcie uwzględniać spulchnienie końcowe.
V - objętość robót niwelacyjnych
,
F - powierzchnia niwelowanego terenu,
Fw - powierzchnia wykopów terenu niwelowanego,
Ko - współczynnik spulchnienia końcowego.
- ze względu na znaczną różnicę wykopów i nasypów.
R - różnica objętości wykopów i nasypów,
Pp - powierzchnia niwelowanego terenu.
Nowa wysokość Hw:
- ze względu na warstwę humusu.
1.7. Dobór maszyn, przyjęcie schematu pracy.
do urabiania i przemieszczania gruntu - spycharki (pod górę przy nachyleniu do 25%, w dół przy nachyleniu do 35%, poprzeczne nachylenie terenu do 30%)
- dobór maszyny - spycharka
· moc - 114 kW
· pojemność lemiesza, typ - 3,52 m3, półwklęsły
· typ spycharki - TD-15C STD gąsienicowa
· prędkości jazdy do przodu:
1 bieg - 4,2 km/h = 1,16 m/s
2 bieg - 6,0 km/h = 1,67m/s
3 bieg - 7,3 km/h = 2,03 m/s
4 bieg - 10,6 km/h = 2,94 m/s
- obliczanie czasu trwania robót.
· obliczenie wydajności spycharki
gdzie:
TC - czas cyklu pracy spycharki [s],
q - pojemnośc lemiesza mierzona objętością gruntu rodzimego [m3],
Ss - współczynnik spoistości gruntu,
Sn - współczynnik napełnienia lemiesza,
Sw - współczynnik wykorzystania czasu pracy średnio dla całej zmiany (Sw = 0,85)
· przyjęto schemat pracy spycharki:
· dane do obliczeń:
dla ziemi roślinnej dla niwelacji
przyjęto
gdzie:
- czas wykonywania czynności niezależnych od kategorii gruntu i odległości przemieszczenia; czas stały dla danego typu spycharki i schematu pracy,
- czas zmiany skrawania urobku, przemieszczenia go oraz jazdy powrotnej,
- czas zmiany biegów z jazdy do przodu, na jazdę do tyłu, średnio 5[s]
- czas jednorazowej zmiany kierunku jazdy, średnio około 10[s]
- czas podniesienia i opuszczenia lemiesza średnio 10[s]
gdzie:
- droga skrawania urobku do chwili napełnienia lemiesza [m] (przyjąć 5 - 7 [m])
- droga przemieszczania urobku [m]
- droga jazdy powrotnej (jałowej) [m]
- prędkość jazdy podczas skrawania [m/s]
- prędkość jazdy powrotnej (jałowej - bieg III - IV) [m/s]
odczytano:
(Poz.[5] str. 234 tabl. 4-26)
(Poz.[5] str. 234)
ilość zmian
1.8. Ustalenie czasu trwania robót wg KNR
Dla 0 - 62 [m]
· dla niwelacji (dzielimy na dwa etapy)
2. Wykop pod zbiornik.
2.1. Ustalenie wymiarów wykopu, obliczenie ilości gruntu na odkład I na zwałkę.
Odległość wykopu od fundamentu powinna wynosić minimum 50[cm].
- nachylenia skarpy:
wykopu: 1 : 1,25 - Poz [5] str. 201 tabl. 4-2
nasypu: 1 : 1,25 - Poz [5] str. 202 tabl. 4-4
Dane do obliczeń:
- obliczenie objętości wykopu:
- obliczenie ilości ziemi do wywozu:
- obliczenie ilości ziemi na odkład:
2.2. Dobór maszyn do wykonania wykopu (koparka + samochód wg zasady nieprzerwanego transportu). Przyjęcie schematu pracy.
- schemat pracy - sposób podłużny wykonywania wykopu Poz [5] str. 214 tabl. 4-9
- rodzaj koparki - koparka podsiębierna, gąsienicowa Poz [5] str. 207 tabl. 4-7
pojemność łyżki koparki w zależności od:
· ładowności pojazdów: 0,6 [m3] Poz [6] str. 285
· wielkości robót: 500 - 7500 [m3] Poz [12] str. 307 tabl. 4-10
· wysokości wykopu: 0,6 - 1,7 [m3] Poz [12] str. 309 tabl. 4-11
charakterystyki techniczne i robocze koparek:
· typ: K-606
· zasięg: Rk - 8,4 [m]
2.3. Obliczanie wydajności przyjętego zestawu maszyn, czas trwania robót.
wydajność techniczna - uzyskiwana w czasie efektywnej pracy
wydajność eksploatacyjna - uwzględniająca uzasadnione przerwy w pracy maszyny
gdzie:
n - liczba cykli pracy koparki okresie minuty
q - geometryczna pojemność naczynia roboczego [m3]
Sn - współczynnik napełniania naczynia Poz [5] str. 225 tabl. 4-16a
St - współczynnik trudności odspajania gruntu Poz [5] str. 225 tabl. 4-17
Sw1 - współczynnik wykorzystania czasu uwzględniający przerwy - np. zmiana stanowiska roboczego koparki Poz [5] str. 225 tabl. 4-17
Sw2 - współczynnik wykorzystania czasu pracy maszyny w okresie zmiany roboczej:
bezpośredni załadunek - 0,8
na odkład - 0,87
gdzie:
Tc - czas cyklu pracy koparki w [s] Poz [5] str. 227 tabl. 4-18
- charakterystyki techniczne samochodów
· Skoda 706
· nośność pojas=zdu - 8,0 [t] Poz [5] str. 83 tabl. 2-22
- obliczanie liczby środków transportowych
· obliczenie pojemności użytecznej jednostek transportowych
gdzie:
Ptj - pojemność użyteczna jednostek transportowych,
N - nominalna nośność pojazdu [kG],
γo - ciężar objętościowy gruntu w stanie rodzimym [kG/m3],
Ssp - współczynnik spoistości gruntu , Poz [3] str. 277 tabl. 7.12
· obliczenie liczby cykli koparki zapewniającej napełnienie skrzyni jednostki transportowej
Sn - współczynnik napełniania naczynia, Poz [3] str. 274 tabl. 7.8
q - pojemność naczynia roboczego.
· obliczenia czasu załadunku jednostki transportowej
· obliczenie czasu cyklu pracy jednostki transportowej
gdzie:
tp - czas podstawienia pod załadunek wraz z pojazdem, manewrowaniem i odjazdem [min]: Poz [5] str. 278
przy podstawianiu środ. transp. na terenie - 1,2 [min],
przy zjeżdżaniu do wykopu - 2,0 [min],
tz - czas załadunku,
tw - czas wyładunku łącznie z manewrowaniem na wysypisku [min], Poz [5] str. 230
tj - czas przejazdu.
gdzie:
L - droga przewozu urobku [km],
Vśr - przeciętna prędkość jednostek transportowych [km/h],
Przyjmujemy kategorie drogi - I Poz [5] str. 230 4-24
· obliczenie liczby jednostek transportowych
obliczamy wydajność zestawu
T - cykl pracy samochodu, postój koparki
- postój samochodu
- obliczenie czasu trwania robót z zastosowaniem przyjętych maszyn
. Obliczenie czasu trwania robót wg KNR
nakład na 100 m3 gruntu i do 1 km
- koparka [m-g]
II. Projekt robót betonowych.
Założenia wstępne:
Podział i wielkość działki roboczej
- obliczenie zapotrzebowania na mieszankę betonową (podkład, płyta, ściany)
gdzie:
- objętość betonu w podłożu,
- objętość betonu w płycie,
- objętość betonu w ścianach.
Maksymalny czas zużycia mieszanki betonowej
Temperatura zewnętrzna |
Najdł. Okres przetrzymywania mieszanki [h] |
+20°C |
1,0 |
Powyżej +20°C |
1,0-0,75 |
Poniżej +20°C |
1,5 |
Przy stosowaniu dodatków przyspieszających wiązanie |
0,5 |
Czas zachowania zdolności mieszanki do uplastyczniania
Jeżeli temperatura otoczenia wynosi powyżej 20oC, to czas zachowania zdolności mieszanki do uplastyczniania wynosi nie dłużej niż 2 godziny
Obliczenie minimalnego uśrednionego tempa betonowania
przyjmujemy, że działka robocza to 4 komory zbiornika
gdzie:
A - pole powierzchni - rzut płyty fundamentowej lub ścian,
H - grubość układanej warstwy
Tp - dopuszczalny czas przerwy między kolejno układanymi warstwami
Wytwarzanie i transport mieszanki betonowej; wariant I - produkcja mieszanki na placu budowy
3.1. Ustalenie klasy betonu, konsystencji mieszanki betonowej, zaleceń odnośnie dodatków i domieszek
Ustalenie konsystencji i klasy na podstawie normy „ Beton zwykły” PN-88/B-06250 przy założeniu mechanicznego sposobu zagęszczania
3.2. Orientacyjne zestawienie ilości składników mieszanki betonowej
|
Cement (marka) |
Kruszywo drobne |
Kruszywo grube |
woda |
|
Na 1 m3 / łącznie |
Na 1 m3 / łącznie |
Na 1 m3 / łącznie |
Na 1 m3 / łącznie |
Podłoże V = 110,7 B - 20 K - 2 |
194,0
21475,8 |
651,0
72065,7 |
151,9 16815,33 |
121,0 13394,7 |
Płyta V = 387,46 B - 25 K - 3 |
368,0 142585,28 |
559,0 216590,14 |
130,3 50486,38 |
178,0 68967,88 |
Ściany V = 228,9 B - 25 K - 3 |
368,0 84235,2 |
559,0 127955,1 |
130,3 29825,67 |
178,0 40744,2 |
Łącznie |
496592,56 |
416610,94 |
91727,38 |
123106,78 |
14
