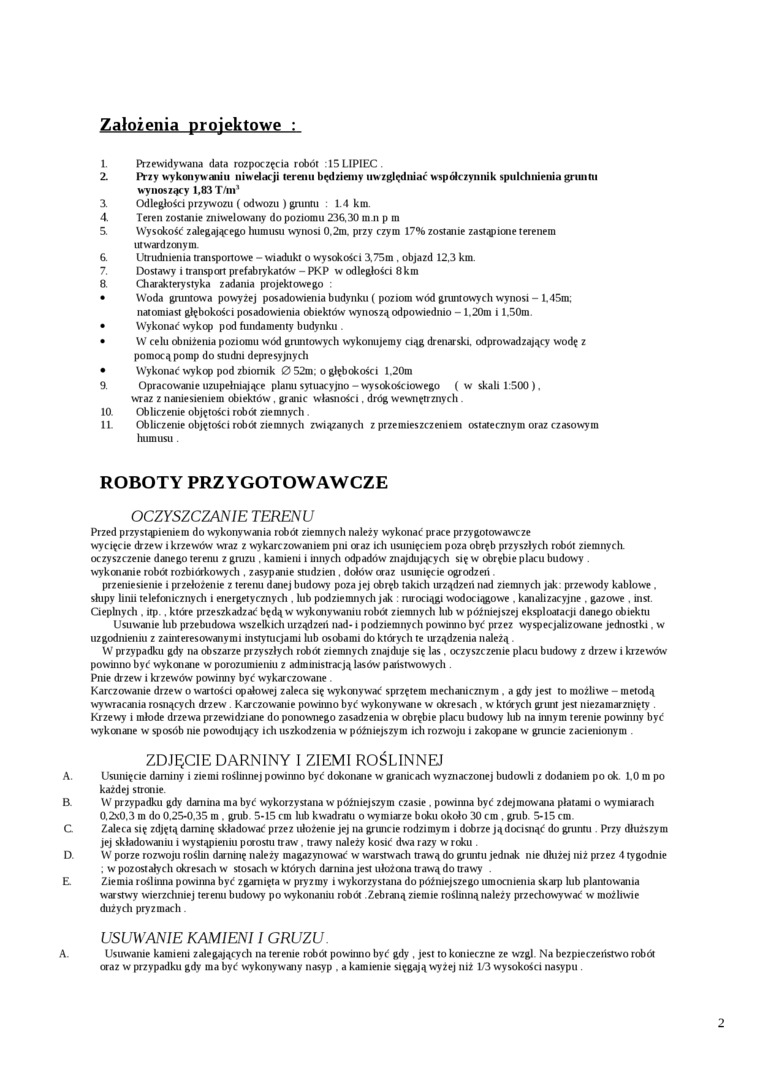

Założenia projektowe

1.    Przewidywana data rozpoczęcia robót : 15LIPIEC.

2.    Przy wykonywaniu niwelacji terenu będziemy uwzględniać współczynnik spulchnienia gruntu wynoszący 1,83 T/m'

3.    Odległości przywozu ( odwozu ) gruntu : 1.4 km.

4.    Teren zostanie zniwelowany do poziomu 236,30 m.n p m

5.    Wysokość zalegającego humusu wynosi 0,2m. przy czym 17% zostanie zastąpione terenem utwardzanym.

6.    Utrudnienia transportowe - wiadukt o wysokości 3,75m . objazd 12,3 km.

7.    Dostawy i transport prefabrykatów - PKP w odległości 8km

8.    Charakterystyka zadania projektowego :

•    Woda gruntowa powyżej posadowienia budynku ( poziom wód gruntowych wynosi - 1.45m; natomiast głębokości posadowienia obiektów wynoszą odpowiednio - 1.20m i 1.50m.

•    Wykonać wykop pod fundamenty budynku

•    W celu obniżenia poziomu wód gruntowych wykonujemy ciąg drenarski, odprowadzający wodę z pomocą pomp do smdiu depresyjnych

•    Wykonać wykop pod zbiornik 0 52m; o głębokości 1.20m

9.    Opracowanie uzupełniające planu sytuacyjno - wysokościowego ( w skali 1:500). wraz z naniesieniem obiektów . granic własności. dróg wewnętrznych .

10.    Obliczenie objętości robót ziemnych .

11.    Obliczenie objętości robót ziemnych związanych z przemieszczeniem ostatecznym oraz czasowym humusu .

ROBOTY PRZYGOTOWAWCZE

OCZYSZCZANIE TERENU

Przed przystąpieniem do wykonywania robót ziemnych należy wykonać prace przygotowawcze wycięcie drzew i krzewów wraz z wykarczowaniem pni oraz ich usunięciem poza obręb przyszłych robót ziemnych, oczyszczenie danego terenu z gruzu . kamieni i innych odpadów znajdujących się w obrębie placu budowy . wykonanie robót rozbiórkowych . zasypanie smdzien . dołów oraz usunięcie ogrodzeń

przeniesienie i przełożenie z terenu danej budowy poza jej obręb takich urządzeń nad ziemnych jak przewody kablowe . słupy Unii telefonicznych i energetycznych . lub podziemnych jak : rurociągi wodociągowe . kanalizacyjne . gazowe . inst. Cieplnych . itp , które przeszkadzać będą w wykonywaniu robót ziemnych lub w późniejszej eksploatacji danego obiekm Usuwanie lub przebudowa wszelkich urządzeń nad- i podziemnych powinno być przez wyspecjalizowane jednostki. w uzgodnieniu z zainteresowanymi instytucjami lub osobami do których te urządzenia należą W przypadku gdy na obszarze przyszłych robót ziemnych znajduje się las . oczyszczenie placu budowy z drzew i krzewów powuuto być wykonane w porozumieniu z administracją lasów państwowych .

Pnie drzew i krzewów powinny być wykarczowane

Karczowanie drzew o wartości opałowej zaleca się wykonywać sprzętem mechanicznym , a gdy jest to możliwe - metodą wywracania rosnących drzew . Karczowanie powinno być wykonywane w okresach. w których gtiuit jest niezamarznięty . Krzewy i młode drzewa przewidziane do ponownego zasadzenia w obrębie placu budowy lub na innym terenie powinny być wykonane w sposób nie powodujący ich uszkodzenia w późniejszym ich rozwoju i zakopane w gruncie zacienionym .

ZDJĘCIE DARNINY I ZIEMI ROŚLINNEJ

A.    Usunięcie darniny i ziemi roślinnej powinno być dokonane w granicach wyznaczonej budowli z dodaniem po ok. 1.0 m po każdej stronie.

B.    W przypadku gdy darnina ma być wykorzystana w późniejszym czasie . powinna być zdejmowana płatami o wymiarach 0,2x0,3 m do 0,25-0,35 m . grub. 5-15 cm lub kwadrańi o wymiarze boku około 30 cm . gnib. 5-15 cm

C Zaleca się zdjętą darninę składować przez ułożenie jej na gruncie rodzimym i dobrze jądocisnąć do gnurni. Przy dłuższym jej składowaniu i wystąpieniu porostu naw. nawy należy kosić dwa razy w roku .

D. W porze rozwoju roślin darninę należy magazynować w warstwach nawą do gruntu jednak nie dłużej niż przez 4 tygodnie . w pozostałych okresach w stosach w których darnina jest ułożona nawą do nawy .

E Ziemia roślinna powinna być zgarnięta w pryzmy i wykorzystana do późniejszego umocnienia skarp lub plantowania warstwy wierzchniej terenu budowy po wykonaniu robót Zebraną ziemie roślinną należy przechowywać w możliwie dużych pryzmach.

USUWANIE KAMIENI I GRUZU

A. Usuwanie kamieni zalegających na terenie robót powinno być gdy . jest to konieczne ze wzgl. Na bezpieczeństwo robót oraz w przypadku gdy ma być wykonywany nasyp . a kamienie sięgają wyżej niż 1/3 wysokości nasypu .

2



Wyszukiwarka

Podobne podstrony:
Główne założenia projektu przewidują: -    zmianę zasad rozdzielania środków z
28 zawiadomienie o terminie rozpoczecia robot Inwestor (s o! cl w* 61 A ^ (miejscowość i data) .....
50360 Picture 3 Założenie dziennika budowy Dziennik budowy należy założyć przed rozpoczęciem robót b
Slajd34 (22) Cłuster-Based File Systems - GFS (Google File System) - Założenia projektowe -> GFS
IMG75 Dokumenty załączone do zawiadomienia o rozpoczęciu robót oświadczenie kierownika budowy (robó
4. Założenia projektowe.4.1. Podstawa opracowania : Podstawę opracowania projektu technicznego insta
