Projekt z ftchnoloęń robót budctyłagijch 1
Celem było zaprojektowanie prac związanych z wykonaniem wykopu pod fundament parkingu podziemnego. Należy wybrać urobek o pewnej objętości w ciągu 5 dra (założono 24-to godzinny czas pracy-trzy zmiany). Dd tego czasu me wlicza się czynności związanych z wbiciem ścianki szczelnej. W obszarze wykopu występują gliny zwięzłe (li<0) należące do IV klasy urabialności. Projekt składa się z dwóch zasadniczych części:
• wybieranie gliny koparkami
• transport urobionego materiału

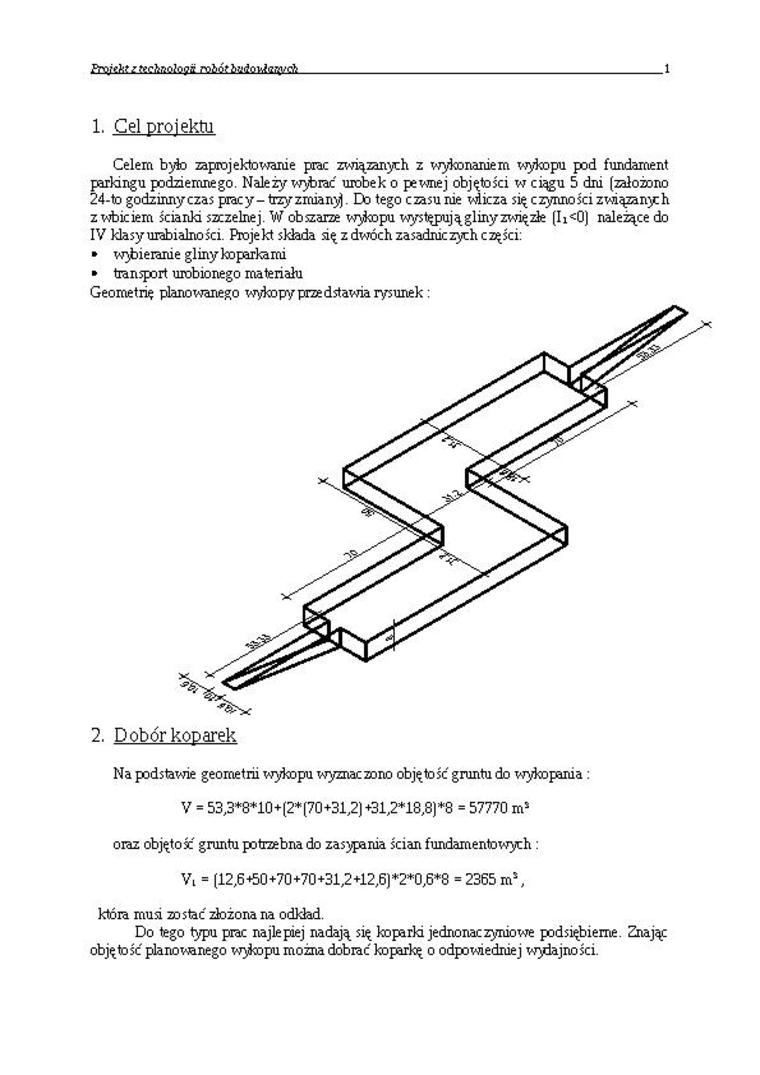

Geometrię planowanego wykopy przedstawia rysunek:
Na podstawie geometrii wykopu wyznaczono objętość gruntu do wykopania:
V = 53,3*8*10+(2* (70 +31,2) +31,2*18,8) *8 = 57770 ms oraz objętość gruntu potrzebna do zasypania ścian fundamentowych :
VŁ = (12,6 +50 +70 +70 +31,2 +12,6) *2*0,6*8 = 2365 ms, która musi zostać złożona na odkład.
Do tego typu prac najlepiej nadają się koparki jednonaczyniowe podsiębierne. Znając objętość planowanego wykopu można dobrać koparkę o odpowiedniej wydajności.
