PYTANIA NA ZALICZENIE

13.05.2014

background image

KOLOKWIUM  dla KBI dnia 13.05.2014r.

PYTANIE:
1.  Podaj wzór na średnią z obserwacji niejednakowo dokładnych  i

określ znaczenie

     symboli w tym wzorze.
2.  Co określa norma wydajności pracy.



3.  Jakie dane zawiera tablica dystrybuanty.
4.  Jak dzielimy czas pracy maszyn (w podziale ogólnym).



5. W jaki sposób określa się normę czasu uzupełniającego.
6. Jakie roboty nazywamy podstawowymi.
7.  Czego dotyczą normy przedmiotowe.
8.  W jakich jednostkach określana jest norma nakładów pracy

pojedynczych  robotników i ich zespołów oraz jakimi symbolami się je
oznacza.

9.  Co zawiera kosztorys; czym jest kosztorys.
10. Czym jest przedmiar robót.
11. Czym jest program funkcjonalno-użytkowy

background image

ODPOWIEDZI do KOLOKWIUM POPRAWKOWEGO  na 13.05.2014r.

1.   Podaj wzór na średnią z obserwacji niejednakowo dokładnych
2.   Określa liczbę jednostek



zadania do wykonania w jednostce czasu,

3.   Tablica dystrybuanty zawiera skumulowaną wartość liczności
      zdarzeń od -∞ do miejsca z

i

 na osi Z.

4.   Czas pracy maszyn dzielimy na czas produkcyjny, uzupełniający i
tracony.
5.   Normę czasu uzupełniającego uwzględnia się procentowo od  normy
      czasu produkcyjnego.
6. Jest to minimalny zakres prac możliwy do odebrania pod względem

ilości

      i wymogów jakościowych oraz uwzględniający przyjęty stopień

scalenia.

7.   Normy przedmiotowe dotyczą rodzajów, wymiarów,  jakości,
opakowań,
      i sposobów przechowywania powtarzających się przedmiotów
produkcji,
8 .  Nakład pracy zespołu ludzkiego (Np) liczony jest w roboczogodzinach

( r-g).

9.   Kosztorys jest zestawieniem ilości i wartości przewidywanych lub

wykonanych robót związanych z realizacją obiektu lub określonych
robót budowlanych.

10. Przedmiar robót (dawniej: kosztorys nakładczy, kosztorys ślepy) jest

opracowaniem określającym rodzaj, sposób wykonania i ilość robót
konkretnego zadania, sporządzonym przed jego realizacją.

11. Jest opracowaniem którego przedmiotem jest zaprojektowanie i

wykonanie robót budowlanych objętych zmówieniem

background image

1.  W  metodzie  kalkulacji  szczegółowej,  cena

kosztorysowa wyliczana jest  z zależności:

Co oznaczają poszczególne symbole: W

k

 – , n – , c

– , j  –, K

pj

 – , Z

j

 – , L

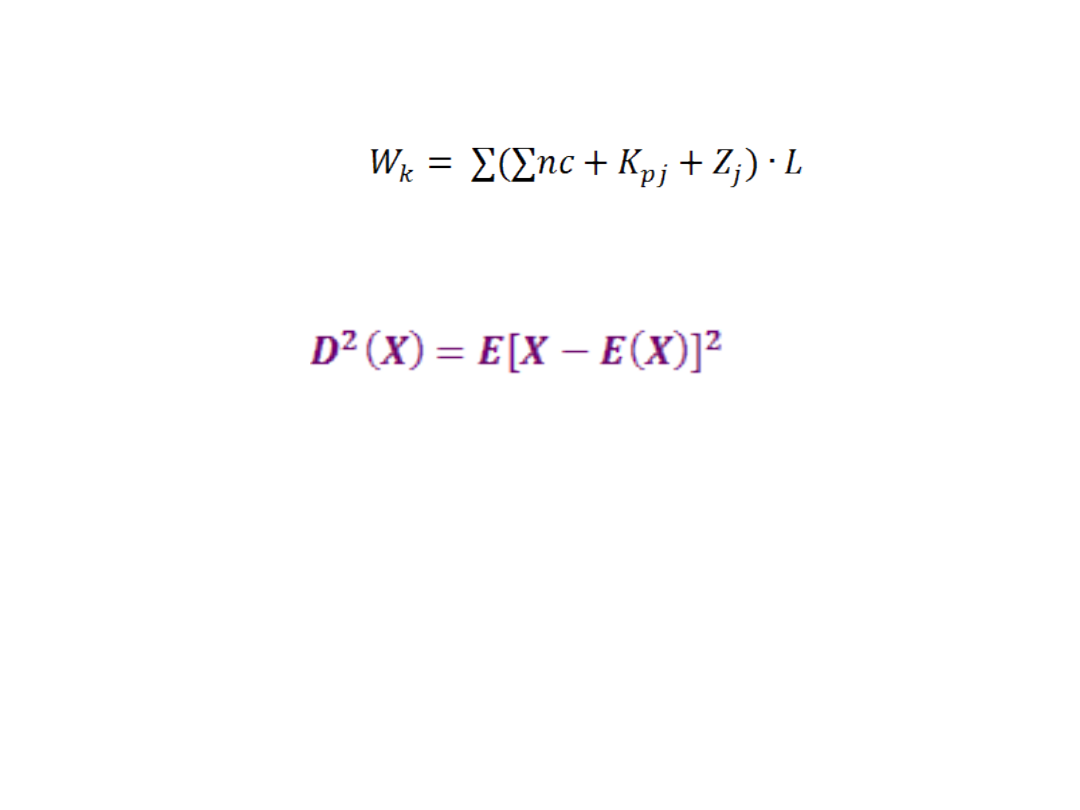

2. Wariancję zmiennej losowej oblicza się z
zależności:

Obliczyć wariancję na podstawie następującego
szeregu obserwacji czasu trwania pewnego
zjawiska w minutach:  93, 113, 118, 135, 141

3.  Dwie grupy obserwacyjne przekazały wyniki
swego pomiaru długości chodnika:  X

1

 = 155 m

oraz  X

2

 = 158 m.

Do wyników pierwszej grupy mamy dwa razy
większe zaufanie niż do wyników drugiej grupy.
Podaj wartość najprawdopodobniejszą długości
przyjmując oba wyniki wraz z ich zaufaniem do
obliczeń.

background image

ZADANIE 1.

W  metodzie  kalkulacji  szczegółowej,

cena  kosztorysowa  wyliczana  jest  z

zależności:

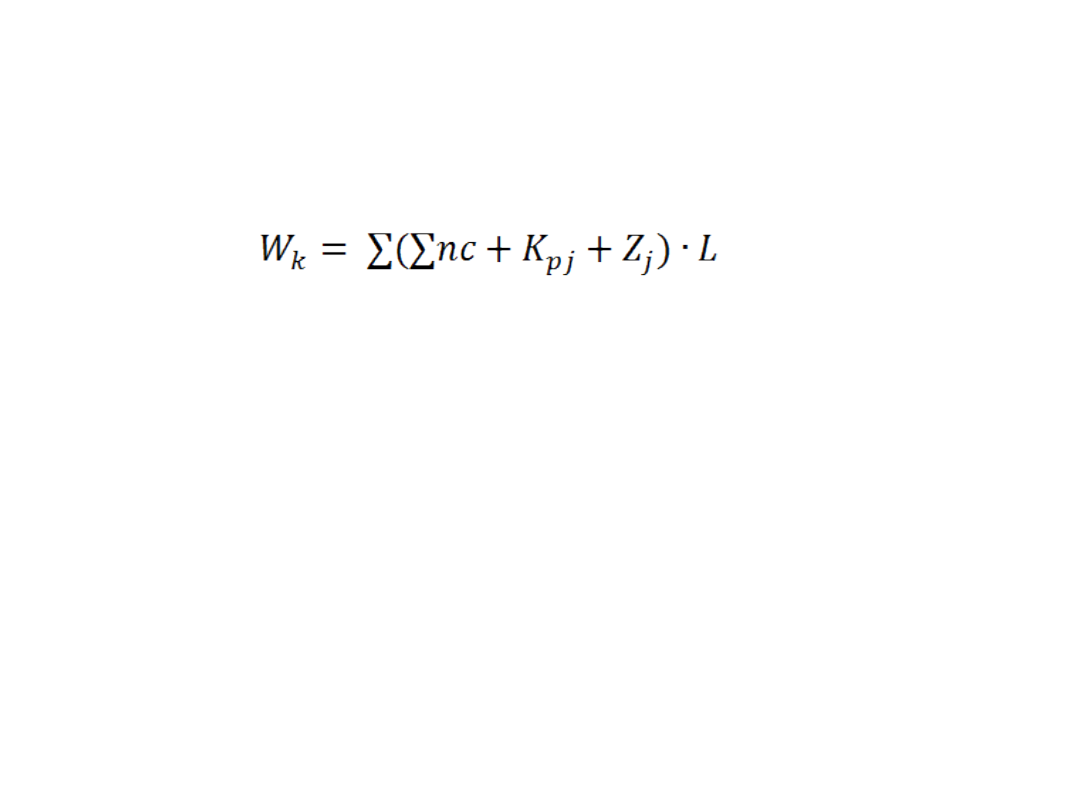

Co oznaczają poszczególne symbole w
tym wzorze
W

k

 – wartość kosztorysowa,

n – jednostkowe nakłady rzeczowe,
c – cena jednostkowa,
j  – j-tą jednostkę obmiaru
n x c – koszty bezpośrednie,
K

pj

 – koszty pośrednie,

Z

j

 – zysk z jednostki obmiaru,

L – liczba jednostek przedziałowych (z
przedmiaru)

background image

ZADANIE 2.

X

i

≡  (93, 113, 118, 135, 141)   w minutach    ;      E(x) = 120

min

          X

i

 – E(x)                [X

i

 – E(x)]

2

--------------------------------------------------------------
X

1

 – E(x) = - 27                      729

X

2

 – E(x) = -   7                        49

X

3

 – E(x) = -   2                         4

X

4

 – E(x) = + 15                      225

X

5

 – E(x) = + 21                      441

---------------------------------------------------------------
              ∑ =   0              ∑ = 1448         D

2

(x) = 1448:5 =

289,6 min

2



Odpowiedź: wariancja wynosi

289,6 min

2

ZADANIE 3

X

1

 = 155 m , p

1

 = 2   ;    oraz  X

2

 = 158 m   , p

2

 = 1

 ∑ px=  468  ; ∑p = 3    (∑px):(∑p) =

156 m.
