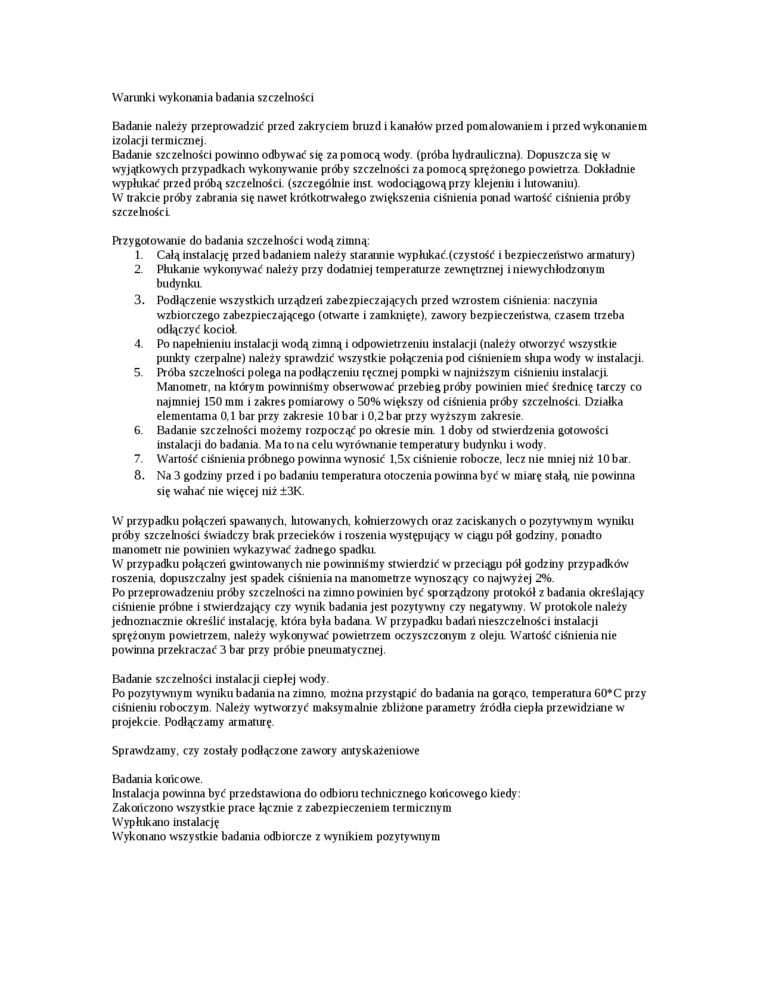

W arunki wykonania badania szczelności
Badanie należy przeprowadzić przed zakryciem bmzd i kanałów przed pomalowaniem i przed wykonaniem izolacji termicznej.
Badanie szczelności powinno odbywać się za pomocą wody. (próba hydrauliczna). Dopuszcza się w wyjątkowych przypadkach wykonywanie próby szczelności za pomocą sprężonego powietrza Dokładnie wypłukać przed próbą szczelności, (szczególnie inst. wodociągową przy klejeniu i lutowaniu).
W trakcie próby zabrania się nawet krótkotrwałego zwiększenia ciśnienia ponad wartość ciśnienia próby szczelności
Przygotowanie do badania szczelności wodą zimną:
1. Całą instalację przed badaniem należy starannie wypłukać.(czystość i bezpieczeństwo armatury)
2. Płukanie wykonywać należy przy dodatniej temperaturze zewnętrznej i niewychłodzonym budynku.
3. Podłączenie wszystkich urządzeń zabezpieczających przed wzrostem ciśnienia: naczynia wzbiorczego zabezpieczającego (otwaite i zamknięte), zawory bezpieczeństwa, czasem trzeba odłączyć kocioł.
4. Po napebiieniu instalacji wodą zimną i odpowietrzeiuu instalacji (należy otworzyć wszystkie punkty czerpalne) należy sprawdzić wszystkie połączenia pod ciśnieniem słupa wody w instalacji.
5. Próba szczebiości polega na podłączeniu ręcznej pompki w najniższym ciśnieniu instalacji Manometr, na którym powinniśmy obserwować przebieg próby powinien mieć średnicę tarczy co najmniej ISO mm i zakres pomiarowy o 50% większy od ciśnienia próby szczebiości. Działka elementarna 0.1 bar przy zakresie 10 bar i 0.2 bar przy wyższym zakresie.
6. Badanie szczelności możemy rozpocząć po okresie min 1 doby od stwierdzenia gotowości instalacji do badania. Ma tona celu wyrównanie temperatury budynku i wody.
7. Wartość ciśnienia próbnego powinna wynosić l,5x ciśnienie robocze, lecz nie mniej niż 10 bar.
8. Na 3 godziny przed i po badaniu temperatura otoczenia powinna być w miarę stałą nie powinna się wahać nie więcej niż ±3K.
W przypadku połączeń spawanych, hitowanycli. kobiierzowych oraz zaciskanych o pozytywnym wyniku próby szczebiości świadczy brak przecieków i roszenia występujący w ciągu pół godziny, ponadto manometr nie powinien wykazywać żadnego spadku.
W przypadku połączeń gwintowanych nie powinniśmy stwierdzić w przeciągu pół godziny przypadków roszenia, dopuszczalny jest spadek ciśnienia na manometrze wynoszący co najwyżej 2%.
Po przeprowadzeniu próby szczelności na zimno powinien być sporządzony protokół z badania określający ciśnienie próbne i stwierdzający czy wynik badania jest pozytywny czy negatywny. W protokole należy jednoznacznie określić instalację, która była badana. W przypadku badań nieszczebiości instalacji sprężonym powietrzem, należy wykonywać powietrzem oczyszczonym z oleju. Wartość ciśnienia nie powinna przekraczać 3 bar przy próbie pneumatycznej.
Badanie szczebiości instalacji ciepłej wody.
Po pozytywnym wyniku badania na zimno, można przystąpić do badania na gorąco, temperatura 60*C przy ciśnieniu roboczym. Należy wytworzyć maksymalnie zbliżone parametry źródła ciepła przewidziane w projekcie. Podłączamy armaturę
Sprawdzamy, czy zostały podłączone zawory antyskażeniowe Badania końcowe.
Instalacja powinna być przedstawiona do odbioru technicznego końcowego kiedy:
Zakończono wszystkie prace łącznie z zabezpieczeniem termicznym Wyphikano instalację
Wykonano wszystkie badania odbiorcze z wynikiem pozytywnym
