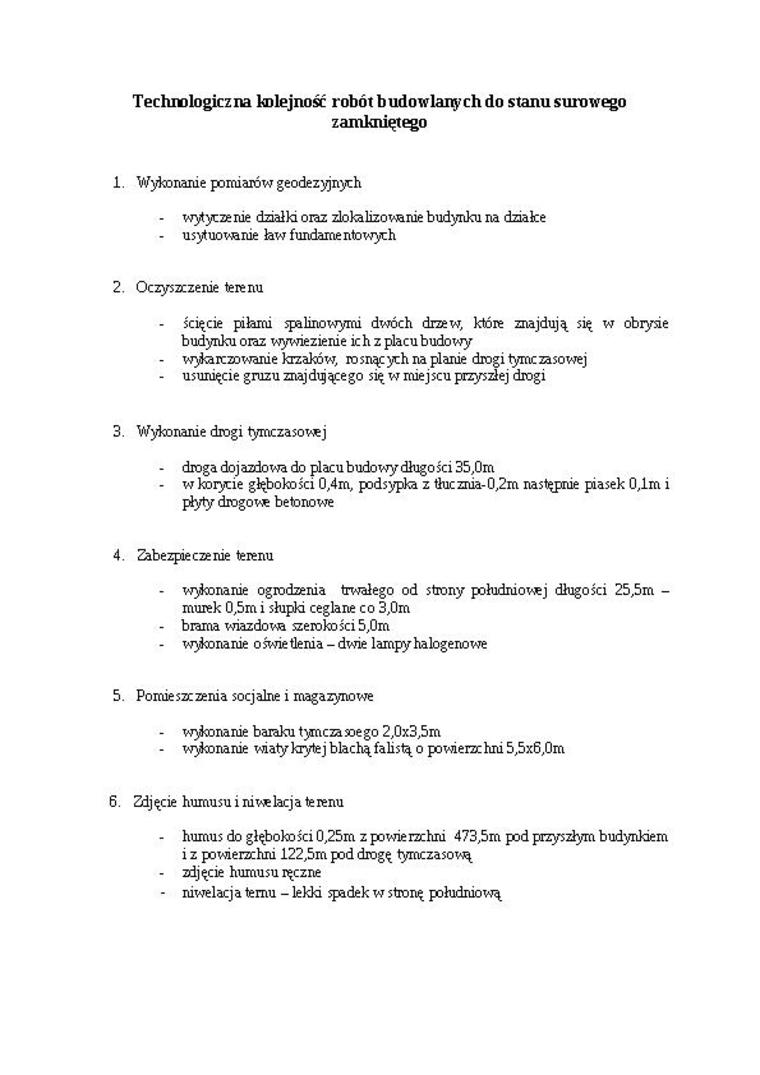

Technologiczna k)lejność robót budowlanych do stanu suit)wego

zamkniętego

1. Wykonanie pomiarów geodezyjnych

-    wytyczenie działki oraz zlokalizowanie budynku na działce

-    usytuowanie ław fundamentowych

2. Oczyszczenie terenu

ścięcie piłami spalinowymi dwóch drzew, które znajdują się w obrysie budynku oraz wywiezienie ich z placu budowy

- wykaitzowame krzaków, ro snąc ych na planie drogi tymc zasowej

-    usunięcie gruzu znajdującego się w miejscu przyszłej drogi

3. Wykonanie drogi tymczasowej

-    droga dojazdowa do placu budowy długości 35,Om

-    w korycie głębokości 0,4m, podsypka z tłuczma-0,2m następnie piasek 0,lm i płyty drogowe betonowe

4. Zabezpieczenie terenu

-    wykonanie ogrodzenia trwałego od strony połudruovęj długości 25,5m -murek 0,5m i słupki ceglane co 3,0m

-    brama wiazdowa szerokości 5,Om

-    wykonanie o świe tlenia - dwie lampy halogenowe

5. Pomie szc zenia socj alne i magazynowe

-    wykonanie baraku tymera soego 2,0x3,5m

-    wykonanie wiaty krytej bladą falistą, o po wierze hm 5,5x6,Om

6. Zdjęcie humusu i ni we lacj a te renu

-    humus do głębokości 0,25m z powierzchni 473,5m pod przyszłym budynkiem i z powierzchni 122,5m pod drogę tymczasową

-    zdjęcie humusu ręczne

-    niwelacja temu - lekki spadek w stronę południową



Wyszukiwarka

Podobne podstrony:
2TECHNOLOGICZNA KOLEJNOŚĆ REALIZACJI ROBÓT BUDOWLANYCH (DO STANU SUROWEGO ZAMKNIĘTEGO) 1)
CCF20101218000 Kierunek: Budownictwo Technologia robót budowlanychZagadnienia do kolokwium nr 1, w
0103 2 Ił EG U LAMIN ZALICZENIA CWICZEN PROJEKTOWYCH z przedmiotu TECHNOLOGIA I ORGANIZACJA ROBÓT BU
skanowanie0009 Po wciśnięciu przycisku GOTOWOŚĆ (lub RESET) robot przechodzi do stanu „gotowości”, w
skanowanie0010 (130) FTabela do wpisania oceny wyników wykonanych pomiarów. 1 Nazwa obwodu 3 fazow
skanowanie0010 (130) FTabela do wpisania oceny wyników wykonanych pomiarów. 1 Nazwa obwodu 3 fazow
skanowanie0010 (130) FTabela do wpisania oceny wyników wykonanych pomiarów. 1 Nazwa obwodu 3 fazow
0004 2 WPROWADZENIE DO ZAGADNIENIA TECHNOLOGII ROBÓT BUDOWLANYCHI I SPECYFIKA PROJEKTOWANIA TECHNOLO
Technologia robót budowlanychRoboty ziemne Zasady obliczania wydajności eksploatacyjnych maszyn do r
c)    przy wykonywaniu robot budowlanych należy stosować wyroby budowlane dopuszczone
TRB01 CKI RYBNIK SEM. VI 2010 TECHNOLOGIA ROBÓT BUDOWLANYCH WYDZIAŁ BUDOWNICTWA 4 I.M.
TRB03 CKI RYBNIK SEM. VI 2010 TECHNOLOGIA ROBÓT BUDOWLANYCH WYDZIAŁ BUDOWNICTWA 6 I.M.
TRB06 CKI RYBNIK SEM. VI 2010 TECHNOLOGIA ROBÓT BUDOWLANYCH WYDZIAŁ BUDOWNICTWA 9 I.M.
TRB09 CKI RYBNIK SEM. VI 2010 TECHNOLOGIA ROBÓT BUDOWLANYCH WYDZIAŁ BUDOWNICTWA 12 I.M.
TRB18 CKI RYBNIK SEM. VI 2010 TECHNOLOGIA ROBÓT BUDOWLANYCH WYDZIAŁ BUDOWNICTWA 21 I.M.

więcej podobnych podstron
