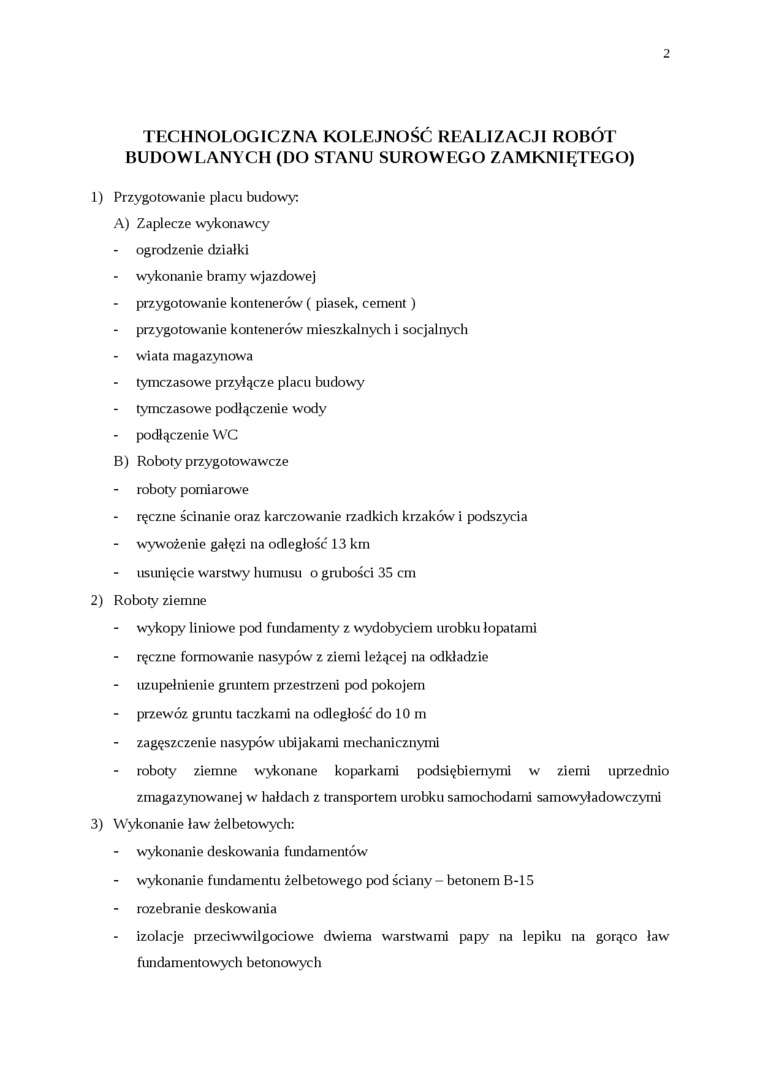

TECHNOLOGICZNA KOLEJNOŚĆ REALIZACJI ROBÓT BUDOWLANYCH (DO STANU SUROWEGO ZAMKNIĘTEGO)
1) Przygotowanie placu budowy;
A) Zaplecze wykonawcy
- ogrodzenie działki
- wykonanie bramy wjazdowej
- przygotowanie kontenerów ( piasek, cement)
- przygotowanie kontenerów mieszkalnych i socjalnych
- wiata magazynowa
- tymczasowe przyłącze placu budowy
- tymczasowe podłączenie wody
- podłączenie WC
B) Roboty przygotowawcze
- roboty pomiarowe
ręczne ścinanie oraz karczowanie rzadkich krzaków i podszycia wywożenie gałęzi na odległość 13 km usunięcie warstwy humusu o grubości 35 cm
2) Roboty ziemne
wykopy liniowe pod fundamenty z wydobyciem urobku łopatami ręczne formowanie nasypów z ziemi leżącej na odkładzie uzupełnienie gruntem przestrzeni pod pokojem
- przewóz gruntu taczkami na odległość do 10 m zagęszczenie nasypów ubijakami mechanicznymi
- roboty ziemne wykonane koparkami podsiębiernymi w ziemi uprzednio zmagazynowanej w hałdach z transportem urobku samochodami samowyładowczymi
3) Wykonanie ław żelbetowych:
wykonanie deskowania fundamentów
- wykonanie fundamentu żelbetowego pod ściany - betonem B-15 rozebranie deskowania
izolacje przeciwwilgociowe dwiema warstwami papy na lepiku na gorąco ław fundamentowych betonowych
Wyszukiwarka
Podobne podstrony:
Technologiczna k)lejność robót budowlanych do stanu suit)wegozamkniętego 1. Wykonanie pomiarów1. ZAKRES I KOLEJNOŚĆ REALIZACJI ROBOT DLA CAŁEGO ZAMIERZENIA BUDOWLANEGO a)8. KOLEJNOŚĆ WYKONYWANIA ROBÓT BUDOWLANO -MONTAŻOWYCH. Roboty budowlano - montażowe prowadzić wCCF20101218 000 Kierunek: Budownictwo Technologia robót budowlanychZagadnienia do kolokwium nr 1, w372 R. Wolniak Kolejno realizowane strategie9 doprowadziły do powstania strategii Europa 2020l0, któ64129 IMG98 218 TRZY WYMIARY UCZENIA SIĘ wy kolejnego poziomu przybliżające jednostkę do stanu samo372 R. Wolniak Kolejno realizowane strategie9 doprowadziły do powstania strategii Europa 2020l0, któ372 R. Wolniak Kolejno realizowane strategie9 doprowadziły do powstania strategii Europa 2020l0, któ372 R. Wolniak Kolejno realizowane strategie9 doprowadziły do powstania strategii Europa 2020l0, któskanowanie0009 Po wciśnięciu przycisku GOTOWOŚĆ (lub RESET) robot przechodzi do stanu „gotowości”, w1. Zakres robót dla całego zamierzenia budowlanego oraz kolejność realizacjiZdjęcie0627 (2) 1. Przygotowanie placu budowy do prowadzenia robót budowlanych. Teren, na którym będDSC03085 (3) 1. Przygotowanie placu budowy do prowadzenia robót budowlanych. Teren, na którym będą rZdjęcie0627 (2) 1. Przygotowanie placu budowy do prowadzenia robót budowlanych. Teren, na którym będwięcej podobnych podstron
