Opis techniczny
Przedmiotem opracowania jest projekt wykonania robót ziemnych (zdjęcie warstwy humusu, niwelacja terenu, wykopy pod fundamenty, wywóz mas ziemnych i wykonanie drogi) i obliczeń. Podstawą opracowania jest warstwicowy plan sytuacyjny, wykonany w skali 1:1000. Warstwice są naniesione co 1m. Projektowany poziom niwelety wynosi 200 m n.p.m. Projektowany teren jest kwadratem o bokach 160×160m. Obszar ten jest podzielony na 16 mniejszych kwadratów o bokach 40×40m. Granice obszaru zostały naniesione na planie sytuacyjnym. W opracowaniu nie uwzględniono obliczeń mas ziemnych skarp wykopów i nasypów.
Zostały również zaprojektowane dwa wykopy o takich samych wymiarach : 65,0×15,0×(-2,5m)
Do obliczenia objętości robót ziemnych posłużono się metodą graniastosłupów o podstawie kwadratowej.
W projekcie sporządzono bilans robót niwelacyjnych. Ustalono, że nadmiar mas ziemnych będzie transportowany na odległość 3km. Przyjęto 8 godzinny dzień pracy.
Nadmiar mas ziemnych wynosi : 40858m3
Poniższy projekt zawiera następujące etapy wykonywania poszczególnych robót :
Roboty przygotowawcze do robót ziemnych.
Zdjęcie humusu.
Niwelacja terenu.
Wykopy fundamentowe.
Wykonanie drogi dojazdowej
Wywóz mas ziemnych.
Dobór żurawia i deskowania
.
Do poszczególnych robót dobrano następujące maszyny :
Spycharki KOMATSU D65EX-16:
- zdjęcie humusu : zespół 3 spycharek przez 8 dni
- niwelacja terenu : zespół 4 spycharek przez 8 dni
Koparki PC210-10 :
- dwa wykopy fundamentowe 65,0×15,0×(-2,5): 1 koparka, 6 samochodów, 5 dni
Samochody KOMATSU HM205-2 :
- wywóz mas ziemnych 6 szt. we współpracy z koparkami przez 7 dni
W projekcie zawarte są obliczenia wydajności eksploatacyjnej poszczególnych maszyn. Projekt ten zawiera również harmonogram wykonywania robót ziemnych.
2. Obliczenie ilości robót ziemnych
Oznaczenie wierzchołka |
Wysokość H [m] |
Wysokość względem niwelety h = 200 [m] |
|
|
|
+ |
- |
w1 |
203,5 |
3,5 |
------------------ |
w2 |
202,21 |
2,21 |
------------------ |
w3 |
200,06 |
0,06 |
------------------ |
w4 |
198,68 |
------------------ |
1,32 |
w5 |
196,41 |
------------------ |
3,59 |
w6 |
204,73 |
4,73 |
------------------ |
w7 |
206,26 |
6,26 |
------------------ |
w8 |
201,3 |
1,3 |
------------------ |
w9 |
199 |
------------------ |
1,0 |
w10 |
197,25 |
------------------ |
2,75 |
w11 |
205,72 |
5,72 |
------------------ |
w12 |
203,85 |
3,85 |
------------------ |
w13 |
201,65 |
1,65 |
------------------ |
w14 |
199,62 |
------------------ |
0,38 |
w15 |
197,42 |
------------------ |
2,58 |
w16 |
206,2 |
6,2 |
------------------ |
w17 |
204,3 |
4,3 |
------------------ |
w18 |
202,03 |
2,03 |
------------------ |
w19 |
199,8 |
------------------ |
0,2 |
w20 |
197,8 |
------------------ |
2,2 |
w21 |
206,6 |
6,6 |
------------------ |
w22 |
204,9 |
4,9 |
------------------ |
w23 |
202,87 |
2,87 |
------------------ |
w24 |
200,74 |
0,74 |
------------------ |
w25 |
199,2 |
------------------ |
0,8 |

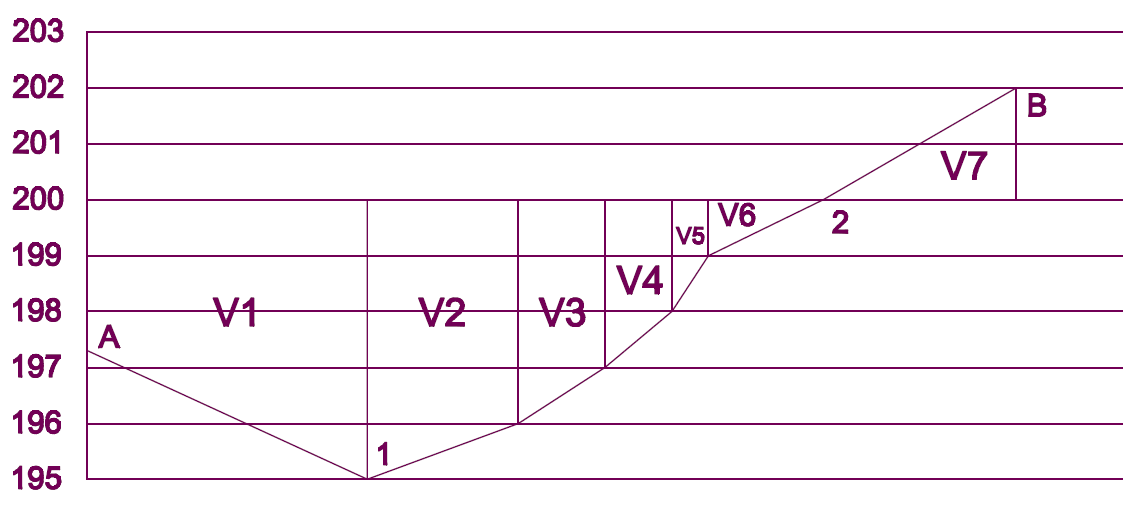

2.1. Obliczenie wysokości wierzchołków kwadratów oraz przekrój geologiczny

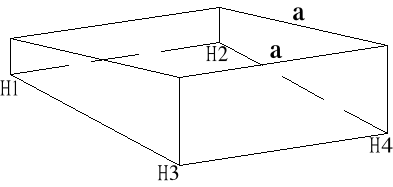

Przekrój geologiczny - wywiert nr 1
2.2. Wykonanie obliczeń objętości mas ziemnych w poszczególnych kwadratach
Wyróżniamy kwadraty pełne, w których wszystkie wysokości H są jednego znaku. W kwadratach tych występują roboty ziemne jednego znaku - wykopy lub nasypy. Wyniki w tabelce wyżej.
2.2.1. Obliczenia dla kwadratów, w których zostanie wykonany wykop.
a = 40m
Kwadrat nr I
V = 5476m3
Kwadrat nr II
V = 2976m3
Kwadrat nr V
V = 7020m3
Kwadrat nr VI
V = 4020m3
Kwadrat nr IX
V = 8028m3
Kwadrat nr X
V = 4732m3
Kwadrat nr XIII
V = 8800m3
Kwadrat nr XIV
V = 5640m3
2.2.2. Obliczenia dla kwadratów, w których zostanie wykonany nasyp.
a = 50m
Kwadrat nr IV
V = 3464m3
Kwadrat nr VIII
V = 2684m3
Kwadrat nr XII
V = 2384m3
2.2.3. Obliczenia dla kwadratów półpełnych (mieszanych), w których zostanie wykonany wykop oraz nasyp.
a = 50m
Kwadrat nr III
Vn= 440,8m3 Vw= 364m3
Kwadrat nr VII
Vn= 151,8m3 Vw= 855m3
Kwadrat nr XI
Vn= 31,9m3 Vw= 1269m3
Kwadrat nr XV
Vn= 1m3 Vw= 1787m3
Kwadrat nr XVI
Vn= 1009m3 Vw= 55,5m3
2.2.4. Sporządzenie bilansu robót niwelacyjnych oraz rozdziału mas ziemnych
Tabela nr 2. Tabela bilansu mas
Nr kwadratu |
Wykop [m3] |
Nasyp [m3] |
I |
5476 |
------------------ |
II |
2976 |
------------------ |
III |
364 |
440,8 |
IV |
------------------ |
3464 |
V |
7020 |
------------------ |
VI |
4020 |
------------------ |
VII |
855 |
151,8 |
VIII |
------------------ |
2684 |
IX |
8028 |
------------------ |
X |
4732 |
------------------ |
XI |
1269 |
31,9 |
XII |
------------------ |
2384 |
XIII |
8800 |
------------------ |
XIV |
5640 |
------------------ |
XV |
1787 |
1 |
XVI |
55,5 |
1009 |
∑ |
51024,85 |
10167,1 |
Tabela nr 3. Tabela rozdziału mas ziemnych
\ |
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
10 |
11 |
12 |
13 |
14 |
15 |
16 |
Ogółem nasypów [m3] |
1 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
2 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
3 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
441 |
4 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
3464 |
5 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
6 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
7 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
152 |
8 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
2684 |
9 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
10 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
11 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
32 |
12 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
2384 |
13 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
14 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
15 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
1 |
16 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
1010 |
wywóz |
4547 |
|
|
|
7020 |
2404 |
|
|
8028 |
4732 |
|
|
8800 |
5326 |
|
|
40857 |
SUMA |
5476 |
2976 |
364 |
|
7020 |
4020 |
855 |
|
8028 |
4732 |
1270 |
|
8800 |
5640 |
1787 |
56 |
10168 |
3. Obliczenie oraz wybór rodzaju i określenie wielkości podstawowych maszyn oraz jednostek transportowych
3.1. Zdjęcie warstwy humusu
Warstwa humusu zostanie zdjęta przez zespół spycharek HSW i zwieziona za pomocą samochodów ciężarowych na odkład około 1 km od niwelowanej działki. Dla warstwy ściągniętego humusu wyznaczamy składowisko w celu późniejszego wykorzystania.
- grubość warstwy humusu 30cm
- analiza danych technicznych niektórych typów spycharek KOMATSU
Czynnik roboczy |
D51EX-22 |
D65EX-16 |
D61EX-15 |
Moc silnika [kW] |
99 |
164 |
127 |
Szerokość lemiesza [mm] |
3045 |
3870 |
3275 |
Maks. gr. skrawania [mm] |
1100 |
1170 |
1120 |
Masa spycharki [t] |
13,1 |
22,89 |
17,35 |
Prędkość jazdy [km/h] |
9,0 |
11,2 |
10,0 |
1 bieg |
3,4 (4,1) |
2,6 (4,4) |
3,2 (4,3) |
2 bieg |
5,5 (6,5) |
5,5 (6,6) |
5,6 (7,2) |
3 bieg |
9,0 (9,0) |
7,2 (8,6) |
8,7 (11,0) |
Po przeanalizowaniu parametrów wybrano spycharkę D65EX-16
Przy wyborze spycharki kierowaliśmy się głównie kosztami i czasem wykonywanej pracy.
- obliczanie wydajności eksploatacyjnej spycharki
gdzie:
ξ − wyznacznik czasowy [ s ]
q - pojemność naczynia roboczego [ m3 ]
tc - czas cyklu pracy spycharki [ s ]
- przyjęto współczynniki dla III kategorii gruntu
Ss - współczynnik spoistości gruntu Ss = 0,8
Sn - współczynnik napełnienia lemiesza Sn = 0,0,75-0,8
Sw - współczynnik wykorzystania czasu pracy Sw= 0,60
- wyznaczenie pojemności lemiesza spycharki
gdzie:
l - długość lemiesza: 5,5m
h - wysokość lemiesza: 1,235m
ϕ − kąt stoku naturalnego: 25° (przyjęto 20° - 25°)
μ − współczynnik utraty urobku ( μ=1 )
- wyznaczenie czasu cyklu pracy spycharki
gdzie:
ls - droga skrawania :
vs - prędkość skrawania : vs = 3,6 km/m = 1,0 m/s
lp - droga przemieszczania urobku : lp = 40m
vp - prędkość przemieszczania z urobkiem : vp = 1,5 m/s
vpw - prędkość powrotna : vpw = 7,2 km/h = 2,0 m/s
tm = 75s
- czas pracy spycharki
Przyjęto zespół 3 spycharek pracujących w cyklu 8,0 h/dzień.
Przyjęto 8 dni pracy.
- wniosek:
Zdjęcie humusu będzie trwało 8 dni. Pracę wykona zespół 3 spycharek, pracujących 8 godzin w ciągu jednego dnia.
3.2. Niwelacja terenu
W zakres robót ziemnych wchodzi niwelacja wytyczonej działki do jednakowego założonego poziomu. Poziom ten wyznacza niweleta zerowa H=200m. Dla ułatwienia obliczeń mas ziemnych podzielono działkę na 16 kwadratów o wymiarach 40x40m.
Do niwelacji użyto tych samych spycharek, które były użyte do zdjęcia humusu.
- obliczanie wydajności eksploatacyjnej spycharki
gdzie:
ξ − wyznacznik czasowy [ s ]
q - pojemność naczynia roboczego [ m3 ]
tc - czas cyklu pracy spycharki [ s ]
- wyznaczenie pojemności lemiesza spycharki
- wyznaczenie czasu cyklu pracy spycharki
gdzie:
ls - droga skrawania :
vs - prędkość skrawania : vs = 3,6 km/m = 1,0 m/s
lp - droga przemieszczania urobku : lp = 40m
vp - prędkość przemieszczania z urobkiem : vp = 1,5 m/s
vpw - prędkość powrotna : vpw = 7,2 km/h = 2,0 m/s
tm = 75s
- czas pracy spycharki
Przyjęto zespół 4 spycharek pracujących w cyklu 8,0 h/dzień.
Przyjęto 8 dni pracy.
- wniosek:
Niwelacja terenu będzie trwała 8 dni. Pracę wykona zespół 4 spycharek, pracujących 8 godzin w ciągu jednego dnia.
3.3. Wykop pod fundamenty
Zaplanowano wykonanie dwóch wykopów pod fundamenty o wymiarach 65,0×15,0×(-2,5m). Wykopy zostaną wykonane za pomocą koparki gąsiennicowej, nadmiar ziemi zostanie przetransportowany poza działkę na odległość 1km.
- obliczanie objętości wykopów, przy założonym poziomie zniwelowanego terenu na wysokości 200m
gdzie:
oraz
A1 - powierzchnia górna wykopu
A2 - powierzchnia dolna wykopu
A0 - powierzchnia przekroju środkowego
- analiza danych technicznych niektórych typów koparek:
Do analizy wybraliśmy produkty rodzime ze względu na niski koszt wynajmu, dobrą sieć serwisową oraz łatwość dostępu na polskim rynku.
Czynnik roboczy |
PC160LC-8 |
PC210-10 |
PC1250-8 |
Prędkość jazdy [km/h] |
5,5 |
5,5 |
3,2 |
Rodzaj podwozia |
gąsienicowe |
||
Moc silnika [kW] |
90 |
123 |
515 |
Pojemność łyżki [m3] |
0,94 |
1,68 |
9,93 |
Masa [t] |
17,26 |
22,02 |
106,5 |
Maks. głęb. kopania [m] |
5,61 |
6,095 |
9,35 |
Po przeanalizowaniu parametrów z tabeli powyżej wybrano koparkę gąsienicową typu PC210-10, ze względu na odpowiednią pojemność łyżki stosowną do rodzaju wykonywanej pracy oraz odpowiedni stosunek mocy do prędkości i ilości pracy.
- obliczanie wydajności eksploatacyjnej koparki:
gdzie:
q - pojemność geometryczna naczynia roboczego : q = 1,68m3
n - liczba cykli roboczych na minutę : n = 3
t - czas jednego cyklu roboczego : t = 20s
- obliczanie średniego czasu pracy koparki przy wykonaniu obu wykopów:
Przyjęto 1 koparkę pracującą w cyklu 8,0 h/dzień.
Przyjęto 5 dni pracy.
- wniosek:
Prace nad wykonaniem 2 wykopów pod fundament będzie trwało 5 dni. Pracę wykona 1 koparka pracująca 8 godzin w ciągu jednego dnia.
- wywóz ziemi z wykopów:
Całkowita objętość obydwu wykopów wynosi :
- dobór środków transportu:
Warunkiem, którym powinien być spełniony przy doborze środków transportu do współpracy z koparkami jednonaczyniowymi jest odpowiedni dobór ładowności środka transportu do pojemności łyżki koparki.
Pojemność naczynia roboczego [m3] |
Ładowność [t] |
0,14 ÷ 0,4 |
4,0 ÷ 6,0 |
0,6 |
4,0 ÷ 8,0 |
1,0 ÷ 1,4 |
7,0 ÷ 20,0 |
1,5 ÷ 3,0 |
15,0 ÷ 27,0 |
- analiza danych technicznych niektórych typów samochodów:
Do wykonania wykopów użyto koparek o pojemności łyżki 1,68m3, zatem należy dobrać samochody o ładowności 15,0 ÷ 27,0 t.
Nazwa i typ pojazdu |
Masa pojazdu [t] |
Pojemność skrzyni [m3] |
Ładowność [t] |
Moc silnika [kW] |
MAN TGS |
8,2 |
10,5 |
18 |
237 |
JELCZ 3W-317 |
7,8 |
5,20 |
7,5 |
150 |
IVECO AD 380T |
11,0 |
11,0 |
17,2 |
368 |
KOMATSU HM250-2 |
23,6 |
14,7 |
24,1 |
232 |
Po przeanalizowaniu danych wybrano samochód marki KOMATSU HM205-2, ze względu na odpowiedni stosunek mocy silnika do ładowności oraz ilość transportowanych mas ziemnych.
- wyznaczenie liczby środków transportu:
Czas trwania „t” cyklu roboczego:
gdzie:
tz - czas załadunku [s]
tk - czas cyklu pracy koparki : tk = 20s
n - ilość pełnych łyżek koparki jakie mieszczą się w skrzyni samochodu
gdzie:
m - ładowność środka transportu : m = 24,1t
q - pojemność naczynia roboczego : q= 1,68m3
ξ − gęstość objętości gruntu : ξ = 2,0t/m3
Czas jazdy z urobkiem
gdzie:
l - droga transportu urobku : l = 3000m
vp - prędkość jazdy : vp = 36,8km/h = 10,22m/s
Czas jazdy powrotnej
gdzie:
l - droga powrotna : l =3000m
vpw - prędkość jazdy powrotnej : vpw =57,6km/h =16m/s
Czas wyładunku
przyjęto 30[s]
- czas trwania cyklu roboczego:
- wyznaczenie liczby środków transportu:
Wartość powyższą należy zwiększyć od 5 ÷ 10% , ze względu na przeszkody losowe. Przyjęto zwiększenie o 10%, zatem:
Przyjęto 6 samochodów typu PC210-10 na jedną pracującą koparkę.
3.4 Wykonanie drogi dojazdowej
Ze względu na ukształtowanie terenu , droga zostanie poprowadzona na nasypie o wysokości 3m zgodnie z wysokością działki i drogi głównej. Nadmiar ziemi z działki zostanie przetransportowany za pomocą samochodów ciężarowych w miejsce poprowadzenia drogi dojazdowej.
Wykonana droga posiada odpowiednie parametry:
Szerokość (a=8m)
Długość (b=160m)
Średnia głębokość (c =2,5m)
Ilość mas ziemnych potrzebnych do wykonania drogi dojazdowej
Vb= a * b * c=8 *160* 2,5 =3200m3
- obliczanie średniego czasu pracy koparki przy wykonaniu obu wykopów:
Przyjęto 1 koparkę pracującą w cyklu 8,0 h/dzień.
Przyjęto 4 dni pracy.
skala 1:1000/100
V = 452,75m2
Wywóz mas ziemnych
Naddatek mas ziemny zostanie wytransportowany za pomocą samochodów ciężarowych poza działke.
Naddatek mas ziemnych wynosi :
Nadwyżkę ziemi należy odwieść w wyznaczone na planie sytuacyjnym miejsce Do wywozu ziemi użyto tych samych samochodów, które wywoziły ziemię z wykopów.
Czas trwania cyklu roboczego:
oraz
Czas jazdy z urobkiem
gdzie:
l - droga transportu urobku : l = 3000m
vp - prędkość jazdy : vp = 57,6km/h = 16m/s
Czas jazdy powrotnej
gdzie:
l - droga powrotna : l =3000m
vpw - prędkość jazdy powrotnej : vpw =57,6km/h =16m/s
Czas wyładunku
przyjęto 30[s]
- czas trwania cyklu roboczego:
- wyznaczenie liczby środków transportu:
Wartość powyższą należy zwiększyć od 5 ÷ 10% , ze względu na przeszkody losowe. Przyjęto zwiększenie o 10%, zatem:
Przyjęto 6 samochodów typu PC210-10, które były wykorzystane do wywozu ziemi z wykopów.
Wydajność przewozowa jednostki transportowej:
gdzie:
Q - nośność jednego środka transportu: Q = 24,1 t
Sw - współczynnik wykorzystania jednostki transportowej: Sw = 0,6
Sn - współczynnik wykorzystania czasu pracy: Sn = 0,75
Wydajność na zmianę roboczą (dzień):
Ilość dni pracy samochodów:
Przyjęto 7 dni.
Wywóz mas ziemnych będzie trwał 7 dni w przy 8 godzinnym dniu pracy przez 6 samochodów typu PC210-10, w kooperacji z koparkami.
Dobór żurawia
Przyjęto żuraw dolnoobrotowy - Mantis 35-10
Kryteria doboru żurawia:
Maksymalny udźwig
Qmax=4000kg
Maksymalny wysięg żurawia
lmax=35m
Maksymalna wysokość przenoszenia elementu
hmax=24,8m
h=hb+he+hbp+hz
Gdzie:
hb- wysokość hali -?m
he- maksymalna wysokość elementu- 4m
hbp- wysokość bezpieczeństwa- 2,5m
Hz- wysokość zawiesia -3,5m
H = 4 + 2,5 + 3,5 = 10m
Hala może być wysoka na 14 metrów.
5. Dobór deskowania
System deskowania ramowego ORMA jest wykorzystywany zarówno w budownictwie kubaturowym jak i inżynieryjnym do formowania ścian, słupów o przekrojach prostokątnych, zbiorników, oraz przyczółków i fundamentów filarów obiektów mostowych.
System ORMA pozwala na podniesienie wydajności pracy poprzez zminimalizowanie czasu montażu i kosztów siły roboczej.
Podstawowym elementem deskowania są płyty, które łączymy w większe zespoły za pomocą zamków.
Dostępne akcesoria oraz elementy uzupełniające umożliwiają dostosowanie systemu ORMA do każdego typu obiektu.
Charakterystyka systemu:
Deskowanie ORMA zaprojektowano na wyższe parcie betonu. Parametry systemu w tym zakresie potwierdza certyfikat niemieckiej organizacji GSV.
Maksymalne parcie:
- Płyty o wys. 3,3 m: 80 kN/m2
- Płyty o wys. 2,7 m: 74 kN/m2
Maksymalne ugięcie:
60 kN/m2 (linia 7, tab. 3 DIN 18202)
80 kN/m2 (linia 6, tab. 3 DIN 18202)
Zalety:
Szeroki asortyment płyt o wysokości 3,3 m; 2,7 m i 1,2 m. Największa płyta systemu 3,3 m x 2,4 m pozwala na zaszalowanie powierzchni 7,92 m2.
Rys. 1. Możliwość tworzenia zespołów płyt z gradacją wymiarów co 15 cm w poziomie i co 30 cm w pionie.
Rys.2. Kompatybilność wszystkich płyt z możliwością pionowego lub poziomego ułożenia
Sztywna rama płyt, wzmocniona w narożach specjalną podkówką.
Poszycie deskowania wykonane ze sklejki pozwalającej na uzyskanie powierzchni betonu o podwyższonej jakości.
Fabryka papieru BOTNIA, Urugwaj
Zapora Sevilla, Hiszpania
2
