Analiza przypadku „Paczka po torach”

Firma MaBUD, zajmująca się budową obiektów magazynowych i biurowych otrzymała od Zarządu prywatnej spółki przewozowej PACK zaproszenie do wspólnej realizacji projektu logistycznego, polegającego na budowie 5 magazynów przeładunkowych. Rozważa się dwie opcje, z jednej strony akceptowanym rozwiązaniem jest pozyskiwania i adaptacja już istniejących budynków, a drugiej zaś planowana jest budowa nowych obiektów. Wszystkie nowobudowane magazyny mają powstać w oparciu o jeden wybrany projekt, a ich realizacja powinna mieć charakter jednoetapowy (prace budowlane dotyczące wszystkich magazynów powinno być rozpoczęte w tym samym czasie). Ten ostatni warunek wynika przede wszystkim z konieczności szybkiego uruchomienia finansowych sprawnego działania całej sieci dystrybucyjnej. Magazyny powinny zostać zlokalizowane przy głównych węzłach komunikacyjnych sieci kolejowej i pozwolić na wprowadzenie na rynek oferty bardzo tanich przewozów paczek, których termin dostarczenia wynosiłby od 4 do 5 dni.

Zarząd spółki PACK zwrócił się do firmy MaBUD z propozycją współpracy, chcąc znacząco ograniczyć czas realizacji całego projektu, poprzez zrównoleglenie prac projektowych, wykonawczych i organizacyjnych. W tym celu powołano specjalny zespół roboczy, złożony z ekspertów firmy MaBUD (w zakresie realizacji budowy) i spółki PACK (w zakresie logistyki), którego zadaniem było opracowanie szczegółowego harmonogramu realizacji przedsięwzięcia, nazwanego „paczka po torach”.

Stworzenie harmonogramu przedsięwzięcia z jednej strony objęło określenie głównych faz projektu - zadania niezbędne do wykonania, z drugiej zaś określenie wzajemnych relacji pomiędzy nimi. Zespół roboczy opracował listę zasadniczych faz realizacji przedsięwzięcia, określając jednocześnie ich oczekiwane rezultaty. Efekt pracy zespołu został przedstawiony w tablicy 1.

Stosując koncepcję zapisu zaprezentowaną na rysunku 1, proszę zaproponować schemat (sekwencję) poszczególnych faz przedsięwzięcia, rozpoczynając od początku do końca projektu.

0x08 graphic

(5) oznacza konkretny stan

0x08 graphic

(3 - 5) oznacza zadanie / czynność wykonywaną pomiędzy stanem (3) i (5); stan (3) następuje przed stanem (5)

Rysunek 1. Konwencja zapisu stanów i czynności charakterystycznych dla realizacji przedsięwzięcia „Paczka po torach”

Tablica 1. Lista czynności i stanów niezbędnych do realizacji projektu „Paczka po torach”

Czynności (działania)

Stany (rezultat)

1-2

Przygotowanie biznes planu przedsięwzięcia

1

Początek projektu.

1-3

Negocjowanie pożyczki w banku

2-3

Przedstawienie biznes planu do weryfikacji

2

Opracowany biznes planu

2-8

Zaplanowanie kampanii reklamowej usługi „paczka po torach”

3-4

Określenie niezbędnej powierzchni magazynowej i struktury sieci logistycznej

3

Przeprowadzona rozmowa na temat pożyczki, biznes plan oceniony

3-5

Przeprowadzenie wstępnych rozmów z innymi przewoźnikami (kolejowymi i drogowymi) na temat współpracy

4-5

Wybór opcji - adaptacja budynków lub budowa nowych obiektów

4

Struktura sieci logistycznej i powierzchnia magazyn określone

5-6

Wystosowanie wniosku kredytowego i oczekiwanie na przyznanie pożyczki

5

Przeprowadzone rozmowy z innymi przewoźnikami oraz wybrana opcja budynków magazynowego

6-7

Opracowanie projektu budowy / przebudowy obiektu magazynowego

6

Przydzielona pożyczka

6-8

Podpisanie umów i porozumień z przewoźnikami

7-8

Akceptacja projektu wraz z korektami

7

Opracowany projekt budowy / przebudowy obiektów magazynowych

8-9

Budowa / przebudowa obiektów magazynowych

8

Podpisane umowy, zaakceptowany projekt, zaplanowana kampania reklamowa.

8-10

Wyposażanie obiektu magazynowego (urządzenia przeładunkowe, system komputerowy)

8-11

Ogłoszenie otwarcia magazynu

9-10

Przeprowadzenie wywiadów i zatrudnienie pracowników

9

Wybudowany / przebudowany obiekt

10-11

Ostatnie prace wykończeniowe i testowanie urządzeń i systemów

10

Obiekt „działa”

11

Wielkie otwarcie

W kolejnym etapie zespół roboczy PACK i MaBUD określił czasy trwania poszczególnych zadań, po to, aby ostatecznie możliwe było określenie czasu realizacji całego projektu. W toku trwania dwóch kolejnych spotkań zespół roboczy określił czas trwania poszczególnych zadań, który został wyrażony w tygodniach (patrz tablica 2).

Tablica 2. Czasy realizacji poszczególnych czynności wchodzących w skład projektu „Najlepsza książka”

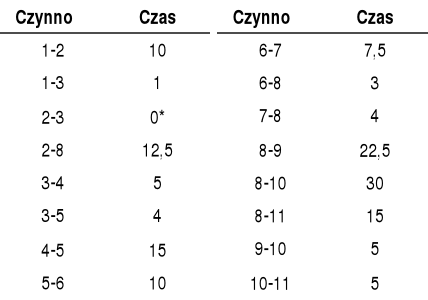

0x01 graphic

Bazując na zdobytej wiedzy (poznając kolejne techniki i metody zarządzania projektami), proszę dla warunków określonych w opisie przypadku:

2

Piotr Sawicki / Zarządzanie transportem 3

Politechnika Poznańska / Wydział Maszyn Roboczych i Transportu



Wyszukiwarka

Podobne podstrony:
sdz tsem sem9, Studia, STUDIA PRACE ŚCIĄGI SKRYPTY
Program ZSTD2 TS sem9 03-04 Poznan, Studia, STUDIA PRACE ŚCIĄGI SKRYPTY
Teoria konsumenta, Studia, STUDIA PRACE ŚCIĄGI SKRYPTY
17, Studia, STUDIA PRACE ŚCIĄGI SKRYPTY
pomoc publiczna, Studia, STUDIA PRACE ŚCIĄGI SKRYPTY
konsorcjum gospodarcze, Studia, STUDIA PRACE ŚCIĄGI SKRYPTY
Ś z integracji europejskiej, Studia, STUDIA PRACE ŚCIĄGI SKRYPTY
Logistyka, Studia, STUDIA PRACE ŚCIĄGI SKRYPTY
Egzaminu przedmiotu Normalizacja, Studia, STUDIA PRACE ŚCIĄGI SKRYPTY
Folie do tematow 1-2, Studia, STUDIA PRACE ŚCIĄGI SKRYPTY
44, Studia, STUDIA PRACE ŚCIĄGI SKRYPTY
Przykadowy egzamin, Studia, STUDIA PRACE ŚCIĄGI SKRYPTY

więcej podobnych podstron
