TECHNIOLOGIA EKONOMIKA I ORGANIZACJA BUDOWY1, Inne, Budownictwo


TECHNIOLOGIA EKONOMIKA I ORGANIZACJA BUDOWY

  1. środki transportu poziomego napędzane siłą żywa (przez człowieka) np.: taczki, łopaty, wozy.

  2. środki transportu mechanicznego, koleje, kolejki liniowe.

  3. Maszyny transportu pionowego, pionowo- poziomowego, dźwigi, lewiary, wiegniki, wciągarki, wyciągi budowlane (windy), żurawie szuwinnica (bramowe), przenośniki, urządzenia pomocnicze (palety).

  4. Maszyny do robót ziemnych i załadunkowo- wyładunkowych -ziemne- do oczyszczania, rozluźnienia gruntu, równiarki, spycharki, zgarniaki, koparki, łopaty mechaniczne, ładowarki, maszyny do zagęszczenia gruntów, spycharko- koparki (mieszane)

  5. maszyny i narzędzia pomocnicze do robót ziemnych i fundamentów oraz młoty pneumatyczne.

  6. Maszyny do przygotowania kruszywa ( kruszarki, przesiewniki, płuczki)

  7. Maszyny do betonu ( do procesów technologicznych) maszyny do transportu, układzenie. /. Zapraw, mieszarki do zapraw betoniarskie, maszyny do transportu, (do wytwórni, na plac budowy) pompy, wibratory.

  8. Maszyny zbrojarskie i spawalnicze nożyce do cięcia stali zbrojeniowej, przeciągarki.

  9. Maszyny do obróbki drewna, piły, strojarki, wiertarki;

  10. Narzędzia i urządzenia do robót wykończeniowych i pomocniczych, do wykonywania agregaty, pistolety do malowania, cykliniarki, za ciężarki, szlifierki.

Karczowanie drzew i krzewów, ręcznie (przy pomocy piły), mechanicznie (spycharka opanceżona)

Cięcie drzew na wysokości ok. 30M ponad terenem

karpina (pniak) do usunięcia zawsze gdy nasyp nad pniem jest niższy niż 2 m

wyzniaczenie posadowienia budowli

Roboty pod budynkami i budowle - zakres rzeczowy (proj. dotyczy całego przedsięwzięcia) - proj. Technologii organizacji, proj. Musi być częścią projektu budowlanego. - Proj. Wykonywany, proj. Dotyczące poszczególnych robót (etapów). Obliczenie ilości robót (wg. Kolejności wykonania), nadmiar (wyszczególnienie robót). Bilans mas ziemnych (przedstawienie ilości mas ziemnych i sposobu ich przemieszczenia) 1. Vn (nasypy) =Vw (wykopy) 2. Vn> Vw 3. Vn<Vw po obliczenia wszystkich składowych sporządza się tabelkę bilansu mas ziemnych

0x08 graphic

Najbardziej ekonomiczne zlokalizowanie odkładu najbliżej niwelety. Humus po podzieleniu działki odkładamy za pomocą maszyny dobranej w odpowiedni sposób np. droga transportu ze środka ciężkości - K.

równiarki

( technologia i organizacja zdejmowania ziemi) - (lśw / Niw) zdejmowanie maszynę (zgarniaki, równiarka, spycharka) w zależności od gruntu, od tzw. średniej drogi transportu, liczymy z odległości środków ciężkości lśw.

przy zdejmowaniu humusu, zasady: maszyna nie jeździ po humusie, zdejmowanie się humusu z najwyższej partii terenu, skracanie, w kierunku z góry na dół.

Q= (lh²U)/(2tgψ) l- długość lemiesza, h- jego wysokość , ψ- kat stoku naturalnego, U- współczynnik utraty urobku (zależy od odległości)

Sposób uproszczony Q= h.s.l/2

We = 60/ (t.Q.Sn.Ss.Sw) t- czas pracy, Q- pojemność geometryczna naczynia roboczego(m^3) (lemiesza), Sn- współczynnik napełnienia, Ss. współczynnik spoistości gruntu (z tablic), Sw- współczynnik wykorzystania czasu

T= (60/1000) ( (ls/Vs) + (lp/Vp) + (ls+lp/Vps) ) + 2ts + 2 tp + to

Ls - odległość skracania (m), Vs -prędkość skracania (1 bieg -km/h), Lp. - odległość przemieszczenia urobku (m), Vp-.., Vsp- prędkość powrotna (II bieg km/h), ts- czas potrzebny dla dokonania skrętu, tp- czas potrzebny na przełączenie biegu (tp=5s=0.08min), to- czas potrzebny na opuszczenie lemiesza (ts=5s=0.08min)

Lemiesz+ łyżka (0.15-0.20m^3) głównie w budownictwie jednorodzinne i kształtowaniu terenu ma niewielkich powierzchniach R- promień kopania od Środka maszyny od najdalszej odległości łyżki (mała, średnia, duża)

Wydajność koparek jednomaszynowej Wk= 60Qn.Sn.Ss.Sw Q- pojemność geometryczna naczynia roboczego(m^3), n- liczba cykli roboczych na min., Sn- współczynnik napełnienia naczynia roboczego, Ss.- współczynnik spoistości gruntu (odwrotność współczynnika spulchniania)(z tablic), Sw- współczynnik wykorzystania czasu roboczego koparki

Wartości poszczególnych składników określa się na podstawie ustalonych zasad oraz danych doświadczalnych liczbę cykli roboczych n oblicza się na podstawie czasu trwania cyklu roboczego t koparki

Cykl roboczy koparki przedsiębiernej t może buc rozłożony na wyniki składowe t=tn+to+tw (s) tn- czas odspajania gruntu i napełnienia łyżki, to- czas obrotu nadwozia do miejsca wyładowania oraz czas obrotu powrotnego nadwozia do miejsca kopania, z jednoczesnym opuszczeniem łyżki na spod wykopu, tw- czas wyładowania łyżki

Cykl robocze do przeciętnych warunków pracy koparki tw=0.30t/s, to=0.60t/s, tw=0.10t/s

Kat gruntu: gr. Skręcania?? to I:40/50, II:25/35; III:15/20; IV:10/15

Wykonanie wykopu linowego koparkę podsiębiernych sposobem: podłużnym, poprzecznym

-metoda powierzchniowa, jednokrotne wcinanie się w grunt, uwarstwione l= 10/15m

-wielokrotne wcinanie się w grunt , schodkowa l= 12/18m

-ubijanie polega na mechanicznym dynamicznym oddziaływaniu na grunt w wyniku czego czasteczki gruntu przemieszczaja się i zajmuja miejsce w przestrzeniach pustych, przeprowadzane warstwowo 0,7-1 m nawet do 2,0 robi się to przy pomocy ubijaków płytowych które zamocowane sa na koparkach, ubijaki silnikowe prowadzone recznie10-70cm głębokości, samobieżne maszyny zagęszczające silnik gąsienicowy wyposażony w ubijaki

-wałowanie polega na prasowaniu gruntu w czasie którego pod ciezarem walaca nastepuje przemieszcenie czastek gruntu w puste miejsca---- walce sa ciągnione i samobieżne, gładkie i wielokołowe na pneumatykach okołkowane na kołkach, są wydajne do 200m

-wibrowanie zagęszczanie polega na wprowadzeniu w drgania gruntu za pomocą odpowiednich maszyn stos. Się maszyny wibracyjne powierzchniowe płaską płytą roboczą- ubijaki i koparki

Maszyny wibracyjne o działaniu wgłębnym i walce wibracyjne.

-zalezy od warunków miejscowych, terenowych, od rodzaju gruntów podłoza, rodzaju sprzętu będących do dyspozycji, polega na ułożeniu warstwowym gruntu, rozścieleniu i zageszczeniu

Sposób podłużny(najczęściej stosowany przy poszerzaniu nasypów, poprzeczny(boczny), czołowy i estakadowy(droga z usztywniona kładką)

ODBIORY ROBÓT W ROBOTACH ZIEMNYCH

Odbiór robót i kontrola wykonywania i jakości robót ziemnych

Odbiory robot to szereg działan formalno-prawno-technicznych mających na celu stwierdzenie ze roboty zostały wykonane poprawnie.

Odbiory są prowadzone w sposób komisyjny min. 3 osoby (inwestor, kierownik budowy, bezpośredni wykonawca robót)

1.odbiór frontu robót stwierdzenie ze na danej budowie sa warunki do rozpoczęcia danych robót 2. odbiór międzyoperacyjny robót stwierdzenie ze procesy budowlane prowadzace dopowstania”elementów zakrytych” niewidocznych w pozniejszych fazach budowy zostały wykonanae poprawnie(np. wykopy pod fundamenty, zbrojenie) 3. odbiór czesciowy, dotyczy czesci wykonanych robót lub odbioru 4.ostateczny odbiór obiektu budowlanego polega na: zapoznaniu się z kompletna dokumentacja budowy i określeniu faktycznego stanu fizycznego budowli( dokumentacja techniczna, rysunki, potwierdzone zmiany w projekcie(potwierdzone przez biuro projektow i inspektora nadzoru., wpisy w dzienniku budowy, opisy rzeczywistej jakoscu wykonanych robot(pomiary zdjęcia, analizy), sprawdzenie spełnienia wymogów ochrony środowiska, sprawdzenie robót pomiarowych(wytyczenie dróg, wyznaczenie punktów wysokościowych,wyznaczenie lokalizacji budynków, wyznaczenie nasypów i wykopów,- na zakończenie spis robót wykonawczych poprawnie i nieodebranych

MIERNIKI PRACY związane z procesami produkcyjnymi i ich organizacja pracy służa do oceny pracy na potrzeby organizacyjne(wskaźniki), przy pomocy mierników można wykazac jakość pracy, czas pracy i organizacji pracy

-szybkosc pracy charakteryzuje wskażnik szybkości pracy jest to stosunek czasu rzeczywistego do czasu planowanego

-skutecznosc pracy okresla stopien zbliżenia do zamierzonego planu działania stosunek skutku rzeczywistego do skutku zamierzonego

-efektywnosc pracy jest to wynik działalności dokonanej w określonym czasie

-pracochłonnosc okresla łaczny naklad pracy na jednostke produkcji wykonywanej przez grupe robotników względnie jednakowych maszyn

-norma czasu okresla czas potrzebny do wykonania jednej jednostki produkcji przez robotnika luz zespoł względny

-wydajnosc pracy jest to wielkość produkcji wyrazona w jednostkach rzeczowych która wytwarza pracownik zespol brygada lub zespoł maszyn na jednostke czasu

-wydajnosc godzinowa okreslana jest przez liczbe pracy jaka robotnik powinien wykonac lub maszyna w okresie godziny

-wydolnosc pracy jest wydajnością w sensie potencjalnym, wyraza możliwość osiangiecia pewnej ilości produkcji

-intensywnosc pracy okresla stopien wkładu energii włożonej w określonym czasie i miejscu na wykonanie konkretnej pracy

-produktywnosc pracy wskaźnik wyrażający stosunek czasu w którym była wykonywana praca do czasu całkowitego

-jakosc pracy okreslana orzy odbiorach okresla się na podstawie jakości wyrobów stanowiący cechy wyrobów planowanych poprzez porównanie z planowymi surowcami poprzez stwierdzenie zgodności cech wyrobów z technicznymi warunkami ich odbioru w oparciu o rysunki techniczne jest to ocena wyobrazeniowa naukowców z danej branzy

-oszczednosc nakładu pracy- optymalne nakłady energii wydatkowane przy jakościowo dobrym wykonaniu jakości zadanie

-sprawnosc pracy okresla wykorzystanie istniejących możliwości w zakresie osiągniętych wyników w konkretnych warunkach

-przedmiar robót-wyszczegolnienie robot na podstawie projektu

-obmiar zestawienie rodzajów robót, ilosci po wykonaniu robót

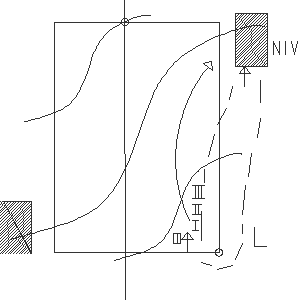

0x01 graphic



Wyszukiwarka

Podobne podstrony:
Europass CVćwiczenie, Technik Ekonomista, Organizacja pracy biurowej
CENNIK USŁUG REMONTOWYCH, Technika i inne p, Budownictwo
POLITECHNIKA RZESZOWSK1, Budownictwo Politechnika Rzeszowska, Rok IV, Organizacja Produkcji Budowlan
opis techniczny, Inne, Budownictwo Drogowe, ■ Drogi
Ogólna specyfikacja techniczna wykonania i odbioru robot - szablon, Budownictwo, Rok IV, Organizacja
Organizacja budowy w pigułce, wydział budownictwa
dziennik montażu-arkusz, Budownictwo Politechnika Rzeszowska, Rok IV, Organizacja Produkcji Budowlan
dziennik budowy-arkusz, Budownictwo Politechnika Rzeszowska, Rok IV, Organizacja Produkcji Budowlane
opis techniczny, Inne, Budownictwo Drogowe, ■ Drogi
Ogólna specyfikacja techniczna wykonania i odbioru robot - szablon (2), Budownictwo AGH 1, Propsy na
OPIS TECHNICZNY DOMKU W WA , Politechnika Gdańska Budownictwo, Semestr 4, Budownictwo Ogólne II, Pro
POLITECHNIKA RZESZOWSK1, Budownictwo Politechnika Rzeszowska, Rok IV, Organizacja Produkcji Budowlan
USTAWA prawo budowlane nowe, Budownictwo Politechnika Rzeszowska, Rok IV, Organizacja Produkcji Budo
pytania małej mi poprawione, Budownictwo Politechnika Rzeszowska, Rok IV, Organizacja Produkcji Budo
Ekonomika i organizacja przedsiębiorstw klasa III Technikum Ekonomicznego
Ekonomika i organizacja gastronomii wyklad 1
pytania z budowy dróg, budownictwo komunikacyjne

więcej podobnych podstron
