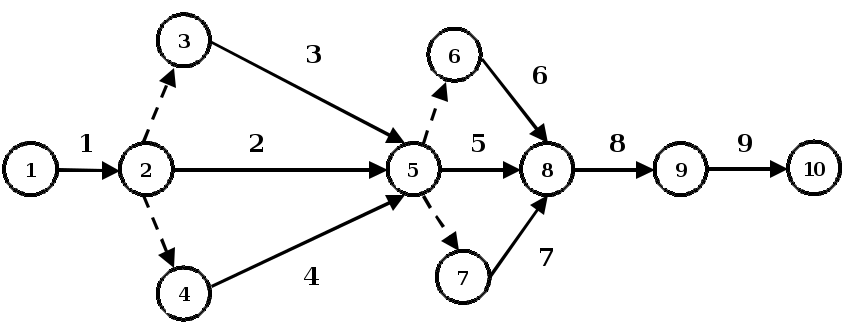

Budowa małego mostu | |||||||||||||||||||
Nr cz. | Nazwa czynności | Czas wyk. tj,m | Koszt wyk. kj,m | 1 | 2 | 3 | 4 | 5 | 6 | 7 | 8 | 9 | 10 | ||||||
1 | Roboty przygotowawcze | 25 | 15 | 1 | -x1 | +x2 | >= | 25 | |||||||||||
2 | Pomocnicza podpora pośrednia | 20 | 55 | 2 | -x2 | +x5 | >= | 20 | |||||||||||
3 | Przyczółek lewy | 130 | 301 | 3 | -x3 | +x5 | >= | 130 | |||||||||||
4 | Przyczółek prawy | 126 | 293 | 4 | -x4 | +x5 | >= | 126 | |||||||||||
5 | Przęsło mostu | 135 | 250 | 5 | -x5 | +x8 | >= | 135 | |||||||||||
6 | Nasypy przy lewym przyczółku | 48 | 140 | 6 | -x6 | +x8 | >= | 48 | |||||||||||
7 | Nasypy przy prawym przyczółku | 36 | 170 | 7 | -x7 | +x8 | >= | 36 | |||||||||||
8 | Dojazdy i jezdnia mostu | 7 | 114 | 8 | -x8 | +x9 | >= | 7 | |||||||||||
9 | Roboty wykończeniowe | 30 | 39 | 9 | -x9 | +x10 | >= | 30 | |||||||||||
2-3 | -x2 | +x3 | >= | 0 | |||||||||||||||
2-4 | -x2 | +x4 | >= | 0 | |||||||||||||||
5-6 | -x5 | +x6 | >= | 0 | |||||||||||||||
5-7 | -x5 | +x7 | >= | 0 | |||||||||||||||
x1 | +x2 | +x3 | +x4 | +x5 | +x6 | +x7 | +x8 | +x9 | +X10 | min | |||||||||
X10 | min | ||||||||||||||||||
1 | 2 | 3 | 4 | 5 | 6 | 7 | 8 | 9 | 10 | ||||||||||
1 | -x1 | +x2 | >= | 25 | |||||||||||||||
2 | -x2 | +x5 | >= | 20 | |||||||||||||||
3 | -x3 | +x5 | >= | 130 | |||||||||||||||
4 | -x4 | +x5 | >= | 126 | |||||||||||||||
5 | -x5 | >= | 135 | ||||||||||||||||
G=<Y,U,P> | 6 | -x6 | >= | 48 | |||||||||||||||
Y={y1, y2, ..., yi, ..., yk, ..., yW} = {1,2,3,4,5,6,7,8,9,10} | 7 | -x7 | >= | 36 | |||||||||||||||
U= {u1, u2, ..., uj, ..., ul, ..., uN} = {1,2,3,4,5,6,7,8,9} | 8 | -x8 | +x9 | >= | 7 | ||||||||||||||
P=YxUxY={ <yi,uj,yk> dla i=1, W-1, k=i+1, W, j=1,N} = {<y1,u1,y2>, ..., <y9,u9,u10>} | 9 | -x9 | +x10 | >= | 30 | ||||||||||||||
B=YxW R+ : opis liczbowy i rysunki projektu robót | 2-3 | -x2 | +x3 | >= | 0 | ||||||||||||||
L=U R+ : L1 - kolumna C3:C9 | 2-4 | -x2 | +x4 | >= | 0 | ||||||||||||||
L2 - kolumna D3:D9 | 5-6 | -x5 | +x6 | >= | 0 | ||||||||||||||
5-7 | -x5 | +x7 | >= | 0 | |||||||||||||||
x10 | <= | min x10 | |||||||||||||||||
x1 | +x2 | +x3 | +x4 | +x5 | +x6 | +x7 | +x8 | +x9 | +X10 | max | |||||||||
j |
Budowa małego mostu - minimalizacja czasu realizacji | |||||||||||||||
K(Tmin)= | 1 377 | ||||||||||||||
Wsp. f. celu | 1 | f(x)= | 0 | ||||||||||||
Nazwa zm.dec. | v1 | v2 | v3 | v4 | v5 | v6 | v7 | v8 | v9 | v10 | Tmin= | 0 | |||
Zm. dec. | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | |||||
Ograniczenia: | w.l.str. | relac. | w.p.str. | Koszt | |||||||||||
Czynność 1 | -1 | 1 | 0 | >= | 25 | 15 | |||||||||
Czynność 2 | -1 | 1 | 0 | >= | 20 | 55 | |||||||||
Czynność 3 | -1 | 1 | 0 | >= | 130 | 301 | |||||||||
Czynność 4 | -1 | 1 | 0 | >= | 126 | 293 | |||||||||
Czynność 5 | -1 | 1 | 0 | >= | 135 | 250 | |||||||||
Czynność 6 | -1 | 1 | 0 | >= | 48 | 140 | |||||||||
Czynność 7 | -1 | 1 | 0 | >= | 36 | 170 | |||||||||
Czynność 8 | -1 | 1 | 0 | >= | 7 | 114 | |||||||||
Czynność 9 | -1 | 1 | 0 | >= | 30 | 39 | |||||||||
Czynność (2,3) | -1 | 1 | 0 | >= | 0 | ||||||||||
Czynność (2,4) | -1 | 1 | 0 | >= | 0 | ||||||||||
Czynność (5,6) | -1 | 1 | 0 | >= | 0 | ||||||||||
Czynność (5,7) | -1 | 1 | 0 | >= | 0 |
Budowa małego mostu - najwcześniejsze terminy rozpoczęcia | |||||||||||||||
K(Tmin)= | 1 377 | ||||||||||||||
Wsp. f. celu | 1 | 1 | 1 | 1 | 1 | 1 | 1 | 1 | 1 | 1 | f()= | 0 | |||
Nazwa zm.dec. | v1 | v2 | v3 | v4 | v5 | v6 | v7 | v8 | v9 | v10 | t(v6) = | Tmin= | 0 | ||
Zm. dec. | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | |||||
Ograniczenia: | w.l.str. | relac. | w.p.str. | Koszt | |||||||||||
Czynność 1 | -1 | 1 | 0 | >= | 25 | 15 | |||||||||
Czynność 2 | -1 | 1 | 0 | >= | 20 | 55 | |||||||||
Czynność 3 | -1 | 1 | 0 | >= | 130 | 301 | |||||||||
Czynność 4 | -1 | 1 | 0 | >= | 126 | 293 | |||||||||
Czynność 5 | -1 | 1 | 0 | >= | 135 | 250 | |||||||||
Czynność 6 | -1 | 1 | 0 | >= | 48 | 140 | |||||||||
Czynność 7 | -1 | 1 | 0 | >= | 36 | 170 | |||||||||
Czynność 8 | -1 | 1 | 0 | >= | 7 | 114 | |||||||||
Czynność 9 | -1 | 1 | 0 | >= | 30 | 39 | |||||||||
Czynność (2,3) | -1 | 1 | 0 | >= | 0 | ||||||||||
Czynność (2,4) | -1 | 1 | 0 | >= | 0 | ||||||||||
Czynność (5,6) | -1 | 1 | 0 | >= | 0 | ||||||||||
Czynność (5,7) | -1 | 1 | 0 | >= | 0 |
Budowa małego mostu - najpźniejsze terminy rozpoczęcia | |||||||||||||||
K(t)= | 1377 | ||||||||||||||
Wsp. f. celu | 1 | 1 | 1 | 1 | 1 | 1 | 1 | 1 | 1 | 1 | f()= | 0 | |||
Nazwa zm.dec. | v1 | v2 | v3 | v4 | v5 | v6 | v7 | v8 | v9 | v10 | t(v6) = | 0 | |||
Zm. dec. | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | |||||
Ograniczenia: | w.l.str. | relac. | w.p.str. | Koszt | |||||||||||
Czynność 1 | -1 | 1 | 0 | >= | 25 | 15 | |||||||||
Czynność 2 | -1 | 1 | 0 | >= | 20 | 55 | |||||||||
Czynność 3 | -1 | 1 | 0 | >= | 130 | 301 | |||||||||
Czynność 4 | -1 | 1 | 0 | >= | 126 | 293 | |||||||||
Czynność 5 | -1 | 1 | 0 | >= | 135 | 250 | |||||||||
Czynność 6 | -1 | 1 | 0 | >= | 48 | 140 | |||||||||
Czynność 7 | -1 | 1 | 0 | >= | 36 | 170 | |||||||||
Czynność 8 | -1 | 1 | 0 | >= | 7 | 114 | |||||||||
Czynność 9 | -1 | 1 | 0 | >= | 30 | 39 | |||||||||
Czynność (2,3) | -1 | 1 | 0 | >= | 0 | ||||||||||
Czynność (2,4) | -1 | 1 | 0 | >= | 0 | ||||||||||
Czynność (5,6) | -1 | 1 | 0 | >= | 0 | ||||||||||
Czynność (5,7) | -1 | 1 | 0 | >= | 0 | ||||||||||
Zmiana ogr | 1 | 0 | <= | 0 |
