Poz.1.0 . CZĘŚĆ OPISOWO-OBLICZENIOWA.

Poz.1.1. OPIS TECHNICZNY WYKONANIA ROBÓT ZIEMNYCH.

Poz.1.1.1. Lokalizacja budowy i charakterystyka terenu.

Realizowany obiekt jest budynkiem czterokondygnacyjnym , wykonywanym w systemie OWT. Wchodzi w skład projektowanego osiedla mieszkaniowego zlokalizowanego w Iławie przy ul. Sienkiewicza .

Teren charakteryzuje się dołkiem .Różnica wysokości pomiędzy najwyższym a najniższym punktem wynosi 1 m. Teren budowy należy zniwelować wg rzędnej niwelacji równej 23,340m.Do placu budowy dochodzi droga asfaltowa w stanie dobrym i do wykorzystania w transporcie zewnętrznym.

Poz.1.1.2 . Uczestnicy procesu realizacji budowy.

Informacje o uczestnikach procesu realizacji budowy.

INWESTOR

Katedra Inżynierii Procesów Budowlanych Uniwersytetu

Warmińsko-Mazurskiego w Olsztynie.

PROJEKTANT

Sebastian Janczarek

13-340 Biskupiec

ul. Kwiatowa 8

WYKONAWCA

Przedsiębiorstwo Budowlane „Cegiełka”

13-340 Biskupiec

ul. Kwiatowa 8

NADZÓR BUDOWLANY

Wojewódzki Inspektorat Nadzoru Budowy

mgr inż. Krystian Ciskowski upr. nr 111/22

14-400 Ostróda

ul. Słodka 8

Poz.1.1.3. Warunki gruntowo-wodne.

Teren budowy stanowi działka o wymiarach 75x100 m o łącznej powierzchni 7500 m2

Pod warstwą humusu o grubości 24 cm zalega grunt kategorii IV. W wykopie na głębokości 1,20 m nie stwierdzono występowania wody gruntowej. Zwierciadło wody gruntowej , zgodnie z wynikami badań geologicznych , nawiercono 4,5 m poniżej projektowanego posadowienia ław fundamentowych.

Poz.1.1.4. Istniejące urządzenia i uzbrojenie terenu.

Na terenie działki budowlanej , przeznaczonej pod zabudowę wielorodzinną nie istnieją żadne budynki i nie występuje uzbrojenie terenu w postaci sieci podziemnych , mogące utrudnić prowadzenie robót ziemnych. Projektuje się przyłączenie do następujących sieci:

wodno - kanalizacyjnej,

elektrycznej,

gazowej,

telekomunikacyjnej.

Poz.1.1.5. Opis technologii i organizacji robót podziemnych.

Usunięcie warstwy humusu spycharką SH- 100 ; wykonać cztery pryzmy : dwie na placu budowy oraz dwie poza placem budowy w odległości 2 m od granicy placu.

Niwelacja terenu spycharką SH - 100 ; wykonać nasyp z części ziemi pochodzącej

z wykopu , a z pozostałej części - utworzyć pryzmy.

Zasypanie wykopów wokół ścian piwnicznych wykonać spycharką SH - 100 po

wykonaniu stropów , wieńców i po uzyskaniu ich pełnej wytrzymałości, ziemią

pochodzącą z wykopu , ułożoną w pryzmy podczas pracy koparki na odkład.

Wykop szerokoprzestrzenny pod budynek wykonać koparką podsiębierną typu

KM-503 współpracującą z wywrotkami Skoda o nośności N = 8,5 T.

Wywóz połowy objętości humusu za pomocą ładowarki Ł - 3P i 4 wywrotek

typu Skoda na odległość 3 km.

Wywóz nadmiaru ziemi z niwelacji , znajdującej się na placu budowy, wykonać za

pomocą ładowarki Ł - 3P i 6 wywrotek Skoda na odległość 3 km.

Sprzęt wykorzystywany podczas wykonywania robót ziemnych.

Spycharka SH - 100

Koparka KM-503

Ładowarka Ł - 3P

Wywrotki Skoda

Żuraw budowlany ŻB - 80 .

.

Poz. 1.2. Obliczenie ilości robót ziemnych.

Poz. 1.2.1. Ustalenie placu budowy.

A, B - wymiary zewnętrzne projektowanego budynku

A = 32,55 m B = 9,75 m

I strefa spadkowa

FI = (A+2x6,0) x (B+2x6,0)= (32,55 + 2 x 6 ) × (9,75 + 2 x 6 ) = AI x BI= 39,20 × 21,85 = 968,963 m2

II strefa bezpośredniego montażu

Żuraw budowlany ŻB-80 Lmin.= 4,25m, w = 22,5m

FII = (A+2W) x (2W) =( 32,55 + 2 x 22,5 ) × ( 2 x 22,5 ) = AII x BII = 77,55 × 45 = 3489,75 m2

III strefa pośredniego zagrożenia

FIII = (AII+2x6,0) x (BII+2x6,0) =( 77,55 + 2 x 6 ) × (45 + 2 x 6 ) = AIII x BIII =89,55 × 57 = 5104,35 m2

IV strefa bezpieczna

FIV = (AIII+2x15,225) x (BIII+2x16,5) = (89,55 + 2 ⋅ 15,225 ) × (57 + 2 ⋅ 16,5 ) = 120 × 90 = 10800 m2

Plac budowy: 120m x 90m

Poz. 1.2.2. Obliczanie ilości robót przy usuwaniu humusu. .

Vh = FIV x h h gdzie: hh - grubość humusu

Vh = 10800 x 0,25 = 2700 m3

½ Vh = ½ ⋅ 2700 = 1350 m 3

UWAGA:

½ ilości humusu należy wywieźć z placu budowy, pozostałą część natomiast pozostawić do powtórnego wykorzystani.

Poz. 1.2.3. Obliczenie ilości robót przy niwelacji terenu .

Średnia rzędna całego terenu

Ht =0x01 graphic
= 0x01 graphic
= 0x01 graphic
=74,433m.n.p.m.

Rzędna niwelacji

HN = Ht - 0,01 ⋅ ( 5 + 7 ) = 74,433 - 0,12 = 74,313 m.n.p.m.

Nr

Pole kwadratu

Średnia rzędna Hi

Hn

Hi-Hn

Vw,Vn

Rysunek kwadratu

1

900

74,75

74,313

0,437

393,210

2

570

74,434

74,313

0,121

87,437

330

74,239

74,313

-0,074

-24,420

3

382,5

74,082

74,313

-0,231

-88,358

517,5

74,115

74,313

-0,198

-70,124

4

213,8

74,258

74,313

-0,055

-11,756

686,3

74,448

74,313

0,135

92,644

5

900

74,625

74,313

0,312

297,234

6

273,8

74,374

74,313

0,061

16,699

617,5

74,146

74,313

-0,167

-103,123

8,75

74,014

74,313

-0,299

-2,616

7

92

74,035

74,313

-0,278

-25,576

613

74,134

74,313

-0,179

-109,727

195

74,376

74,313

0,063

12,285

8

900

74,582

74,313

0,269

298,565

9

810

74,464

74,313

0,151

122,310

90

74,279

74,313

-0,034

-3,060

10

18,75

74,332

74,313

0,019

0,356

630

74,167

74,313

-0,146

-86,983

251,3

74,067

74,313

-0,246

-56,456

11

345

74,221

74,313

-0,092

-31,740

555

74,44

74,313

0,127

170,985

12

900

74,745

74,313

0,432

388,561

Nadmiar ziemi do wywiezienia:

VN= ΣVw - ΣVn = 1688,749 -433,402 = 1266,347 m*

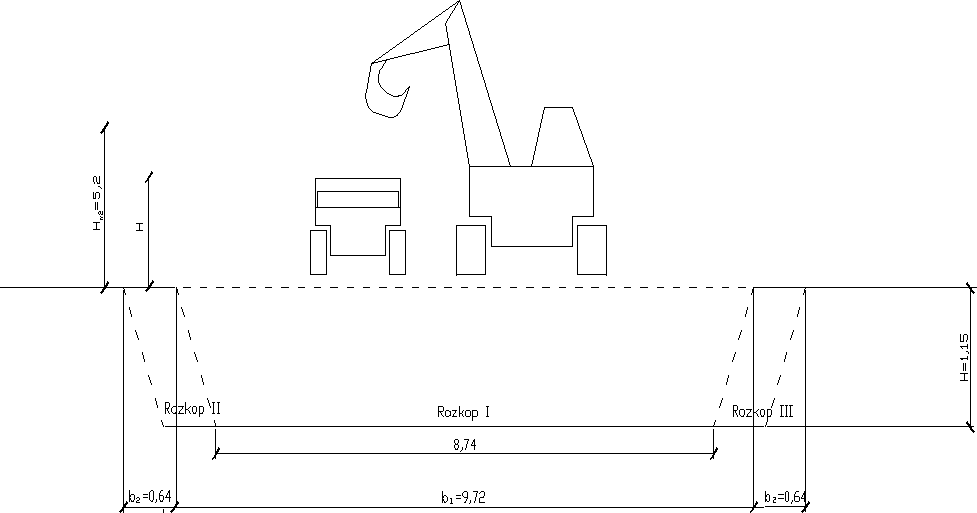

Poz. 1.2.4. Obliczanie ilości robót ziemnych przy wykonywaniu wykopu

mechanicznego .

F1 = a1 × b1 = 28,52 x 10,02 = 285,770 m2

F2 = a2 × b2 = (28,52 + 2x 0,49) x (10,02 + 2x 0,49 ) = 340,860 m2

F0 = a0 x b0 = 29,01 m × 10,51 m = 312,839 m2

0x01 graphic

Objętość ziemi z wykopu mechanicznego pod budynek obliczamy przybliżonymi metodami:

  1. Metoda Simpsona:

0x01 graphic

0x01 graphic

  1. Metoda średniego przekroju:

0x01 graphic

0x01 graphic

  1. Metoda środkowego przekroju:

0x01 graphic

0x01 graphic

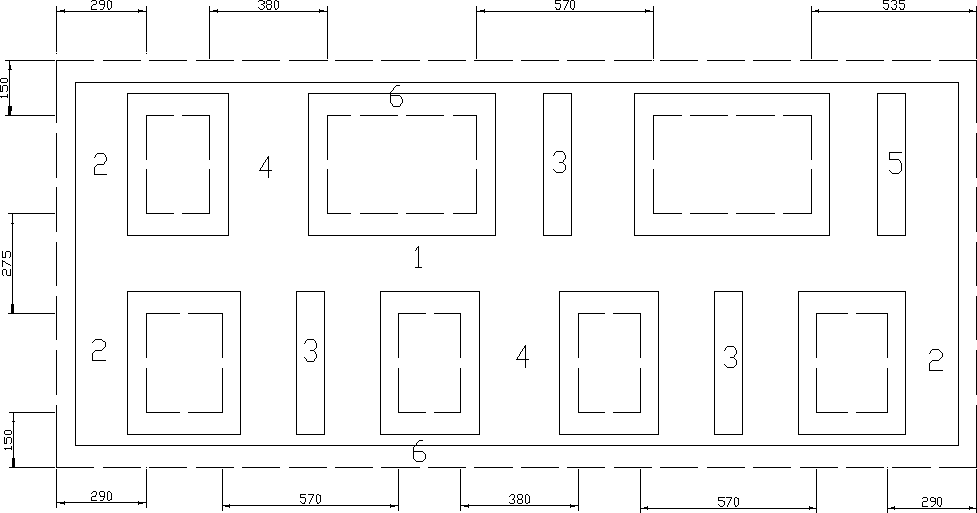

Poz. 1.2.5. Obliczenie objętości robót ziemnych pod ławy fundamentowe.

0x01 graphic

Nr wykopu

Objętość jednego wykopu

[m3]

Ilość sztuk

Razem

[m3]

1

29,72x2,75x0,225

1

18,389

2

2,73x2,90x0,225

3

5,344

3

2,74x5,70x0,225

3

10,542

4

2,74x3,80x0,225

2

4,685

5

2,73x5,35x0,225

1

3,286

6

29,72x1,50x0,225

2

20,061

V1= Σ = 62,307

F3 = a3 × b3 = (28,52 + 2x 0,60) x (10,02 + 2x 0,60 ) = 333,458 m2

0x01 graphic

0x01 graphic

0x01 graphic

0x01 graphic

Poz. 1.2.6. Objętość ziemii potrzebna do zasypania wykopów wokół ścian piwnicznych budynku.

0x01 graphic

0x01 graphic

Wykop należy zasypać w momencie, gdy jest już wykonany strop nad piwnicą oraz wieńce.

Poz. 1.2.7. Zestawienie mas ziemnych.

L.p.

Wyszczególnienie robót

Jedn. miary

Ilość robót

Sposób wykonania

(użyty sprzęt)

1

Usunięcie humusu

m3

Vh=1800

Spycharka

2

Niwelacja terenu

m3

VW=1616,591

VN=-293,080

Spycharka

3

Wykop mechaniczny pod budynek

m3

V=350,721

Koparka

4

Wykop pod ławy fundamentowe

m3

V=95,063

Ręcznie

5

Zasypanie wykopów wokół ścian piwnicznych

m3

V=42,613

Spycharka

Zagęszczarka

6

Wywóz nadmiaru humusu

m3

V=900

Ładowarka

Wywrotka

7

Wywóz nadmiaru ziemi z niwelacji

m3

V=1325,511

Ładowarka

Wywrotka

8

Wywóz nadmiaru ziemi z wykopu mechanicznego

m3

V=308,108

Koparka

Wywrotka

Poz. 1.3. Wybór sprzętu mechanicznego. Uzasadnienie wyboru.

Poz. 1.3.1. Wybór sprzętu do usunięcia humusu.

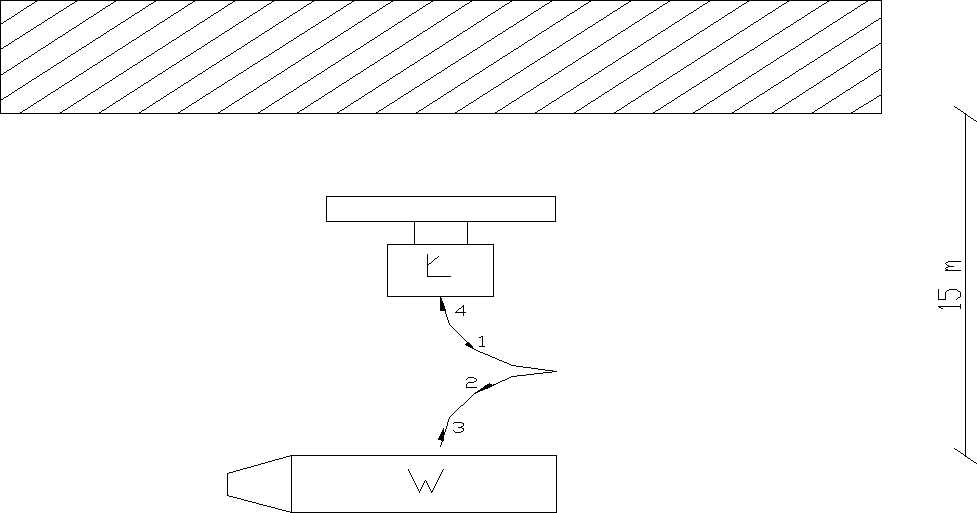

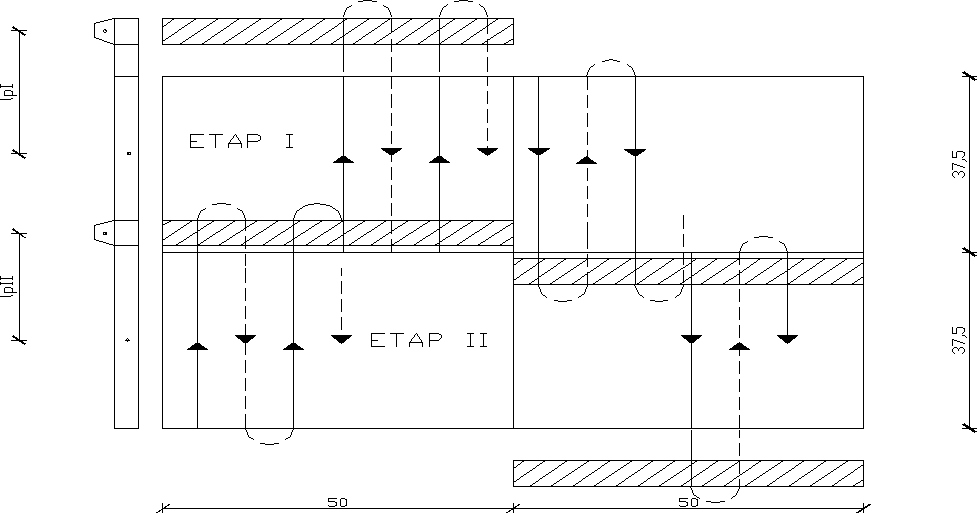

Schemat pracy spycharki:

0x01 graphic

Do usunięcia humusu przyjęto spycharkę SH-100 o mocy 100 KM.

Dane techniczne:

- lemiesz:

- szerokość: 4,10 [m]

- wysokość: 1,00 [m]

- prędkość jazdy:

- na I biegu: 2,52 [km/h]

- na II biegu: 3,96 [km/h]

- na III biegu: 4,74 [km/h]

Ustalenie wymiarów pryzmy z humusem:

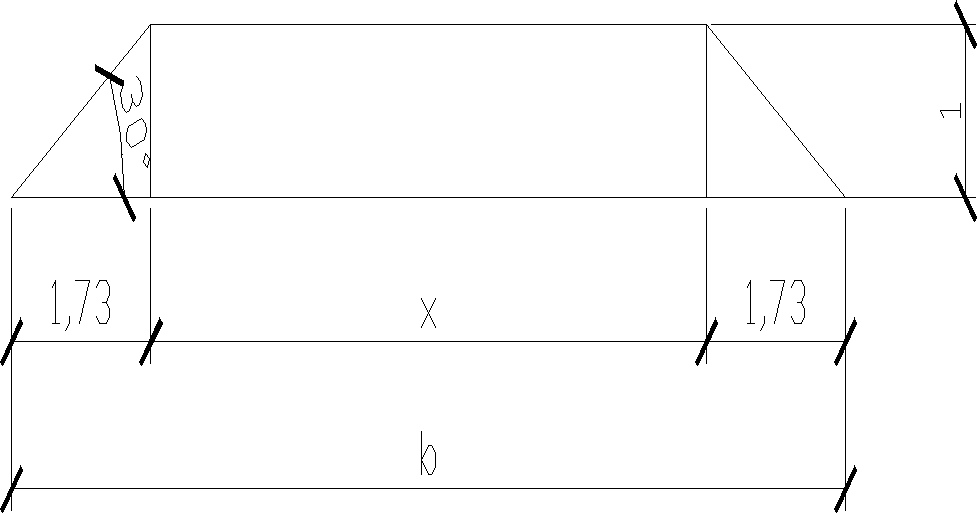

0x01 graphic

Przyjęto 4 pryzmy o wysokości 1 m. Długość pryzmy 50 m.

0x01 graphic

0x01 graphic

Etap I

Średnia odległość przemieszczania urobku przez spycharkę w etapie I:

0x01 graphic

Czas jednego cyklu pracy spycharki:

0x01 graphic

0x01 graphic

Dla I kat.gruntu0x01 graphic

0x01 graphic

0x01 graphic

0x01 graphic

Współczynnik utraty urobku:

0x01 graphic

Pojemność lemiesza mierzona objętością gruntu spulchnionego:

0x01 graphic

Wydajność eksploatacyjna spycharki:

Dla I kat. gruntu:

0x01 graphic

0x01 graphic

Etap II

Średnia odległość przemieszczania urobku przez spycharkę w etapie II:

0x01 graphic

Czas jednego cyklu pracy spycharki:

0x01 graphic

0x01 graphic

0x01 graphic

Współczynnik utraty urobku:

0x01 graphic

Pojemność lemiesza mierzona objętością gruntu spulchnionego:

0x01 graphic

Wydajność eksploatacyjna spycharki:

0x01 graphic

Czas pracy spycharki podczas usuwania humusu:

0x01 graphic

0x01 graphic

Poz. 1.3.2. Wybór sprzętu do niwelacji terenu.

Do niwelacji terenu przyjęto spycharkę SH-100 o mocy 100 KM.

Dane techniczne spycharki SH-100 tak jak w poz. 1.3.1

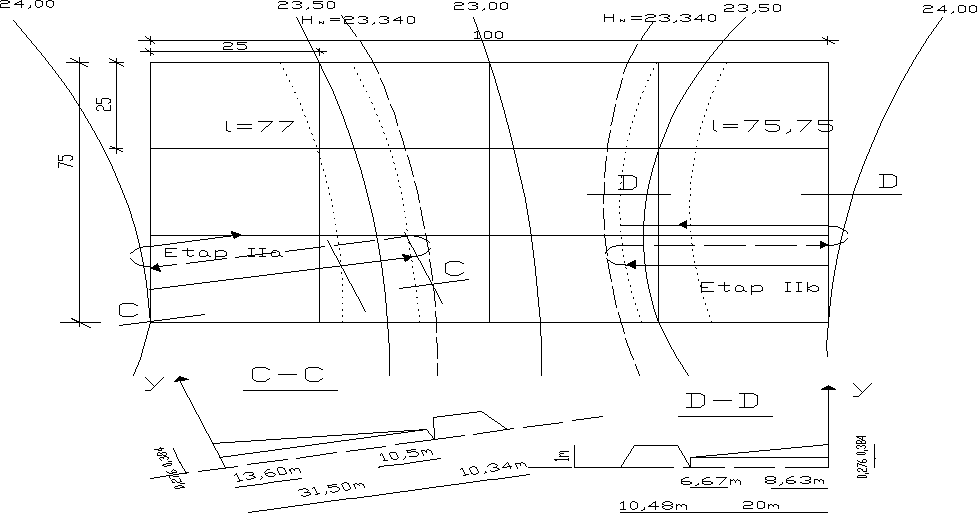

Schemat pracy spycharki przy niwelacji terenu:

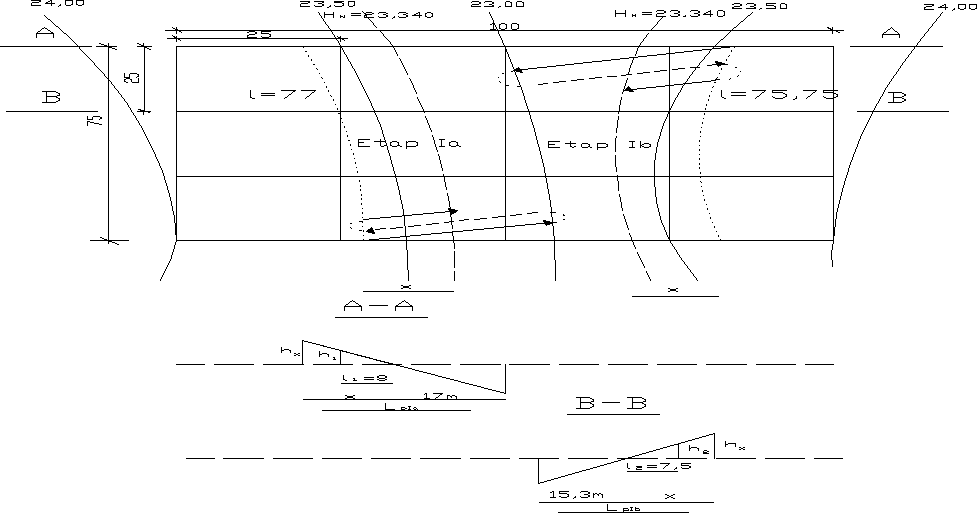

0x01 graphic

Etap Ia

Długość wykopu :0x01 graphic

0x01 graphic

0x01 graphic

0x01 graphic

Objętość nasypu:

0,50x01 graphic

0x01 graphic

0x01 graphic

Średnia odległość przemieszczania urobku przez spycharkę w etapie Ia:

0x01 graphic

Czas jednego cyklu pracy spycharki:

0x01 graphic

Czas stały:

tst = 30 s

Czas zmienny:

0x01 graphic

Dla IV kat gruntu: 0x01 graphic

0x01 graphic

0x01 graphic

Współczynnik utraty urobku:

Dla Lp=20,53 [m] 0x01 graphic

Pojemność lemiesza mierzona objętością gruntu spulchnionego:

0x01 graphic

Wydajność eksploatacyjna spycharki:

Dla IV kat. gruntu:

0x01 graphic

0x01 graphic

Czas pracy spycharki:

0x01 graphic

Etap Ib

Długość wykopu :0x01 graphic

0x01 graphic

0x01 graphic

0x01 graphic

Objętość nasypu:

0x01 graphic

0x01 graphic

0x01 graphic

Średnia odległość przemieszczania urobku przez spycharkę w etapie Ib:

0x01 graphic

Czas jednego cyklu pracy spycharki:

Czas stały:

tst = 30 s

Czas zmienny:

0x01 graphic

0x01 graphic

0x01 graphic

Współczynnik utraty urobku:

Dla Lp=19,18 [m] 0x01 graphic

Pojemność lemiesza mierzona objętością gruntu spulchnionego:

0x01 graphic

Wydajność eksploatacyjna spycharki:

0x01 graphic

Czas pracy spycharki:

0x01 graphic

Etap IIa

0x01 graphic

Ustalenie wymiarów pryzmy:

VPrzyzmy=0,5VNadmiaru

VNad= 1325,511 m3 z poz.1.2.3

0x01 graphic

0x01 graphic

0x01 graphic

Obliczenie momentu statycznego Sy w celu wyznaczenia położenia środka ciężkości figury.

0x01 graphic

Pole figury:

0x01 graphic

0x01 graphic

Średnia odległość przemieszczania urobku przez spycharkę w etapie IIa.

0x01 graphic

Czas jednego cyklu pracy spycharki:

0x01 graphic

Czas stały:

tst = 30 s

Czas zmienny:

0x01 graphic

0x01 graphic

0x01 graphic

Współczynnik utraty urobku:

Dla LpIIa = 19,37 [m] * = 1,0

Pojemność lemiesza mierzona objętością gruntu spulchnionego:

0x01 graphic

Wydajność eksploatacyjna spycharki:

0x01 graphic

Czas pracy spycharki:

0x01 graphic

Etap IIb

Ustalenie wymiarów pryzmy:

VPrzyzmy=0,5VNadmiaru

VNad= 1325,511 m3 z poz.1.2.3

0x01 graphic

0x01 graphic

Obliczenie momentu statycznego Sy w celu wyznaczenia położenia środka ciężkości figury.

0x01 graphic

Pole figury:

0x01 graphic

0x01 graphic

Średnia odległość przemieszczania urobku przez spycharkę w etapie IIb.

0x01 graphic

Czas jednego cyklu pracy spycharki:

Czas stały:

tst = 30 s

Czas zmienny:

0x01 graphic

0x01 graphic

0x01 graphic

Współczynnik utraty urobku:

Dla LpIIb = 14,25 [m] * = 1,0

Pojemność lemiesza mierzona objętością gruntu spulchnionego:

0x01 graphic

Wydajność eksploatacyjna spycharki:

0x01 graphic

Czas pracy spycharki:

0x01 graphic

Czas pracy spycharki przy niwelacji terenu:

0x01 graphic

Poz. 1.3.3. Dobór sprzętu mechanicznego do wykonywania wykopu szerokoprzestrzennego

pod budynek.

Przyjęto koparkę KM-503

Pojemność łyżki koparki q = 0,5 m3

Maksymalny promień kopania Rk2 = 9,2 m

Głębokość kopania Hk = 5,6m

Wysokość wyładunku Hw = 5,2m

Maksymalny promień wyładunku Rw2 = 8,0m

Czas cyklu pracy koparki Tc = 18 s

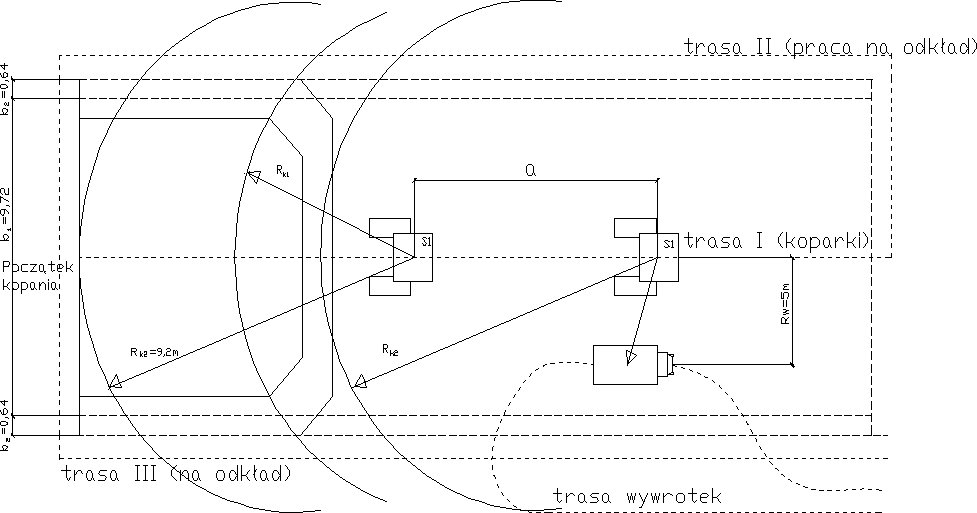

Schemat pracy koparki KH-503 przy wykonywaniu wykopu mechanicznego pod budynek:

0x01 graphic

0x01 graphic

Wydajność eksploatacyjna koparki:

0x01 graphic

Dla IV kat. gruntu: 0x01 graphic

0x01 graphic

0x01 graphic

Czas pracy koparki:

0x01 graphic

0x01 graphic

Czas całkowity:

0x01 graphic

Poz. 1.3.4 Dobór sprzętu do załadunku humusu i nadmiaru ziemi z niwelacji.

Przyjęto ładowarkę Ł-3P

Czas cyklu pracy ładowarki Tc = 65 s

Pojemność łyżki ładowarki q = 2,2 m3

Schemat pracy ładowarki:

0x01 graphic

Czas pracy ładowarki przy usunięciu humusu:

Wydajność eksploatacyjna koparki:

Dla I kat. gruntu: 0x01 graphic

0x01 graphic

Czas pracy koparki:

T=0x01 graphic

Czas pracy ładowarki przy załadunku nadmiaru ziemi z niwelacji:

Wydajność eksploatacyjna koparki:

Dla IV kat. gruntu: 0x01 graphic

0x01 graphic

Czas pracy koparki:

T=0x01 graphic

Poz.1.4. Wybór jednostek transportowych do wywozu urobku,wyliczenie niezbędnej

ilości jednostek transportowych zapewniających ciągłość koparki(ładowarki).

Poz.1.4.1. Dobór jednostek transportowych do wywozu nadmiaru ziemi z wykopu.

Przyjęto wywrotkę Skoda 706.

N=8,5 T

SS=0,77

γ0=2,20 T/m3

vśr=30 km/h

Pojemność użyteczna skrzyni wywrotki:

0x01 graphic

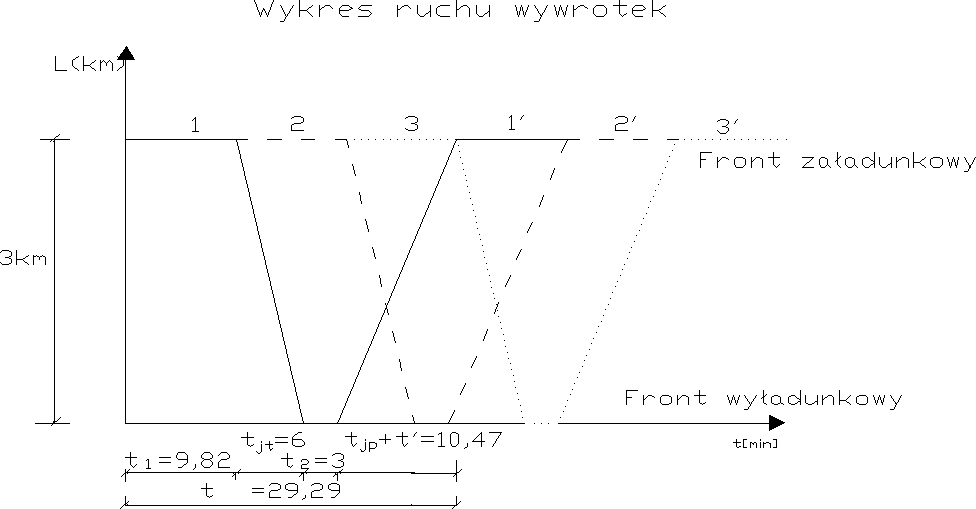

Czas 1 cyklu pracy wywrotki:

0x01 graphic
[min]

0x01 graphic

Czas manewrowania przy załadunku:

0x01 graphic

Czas załadunku wywrotki przez koparkę:

0x01 graphic

0x01 graphic

0x01 graphic

0x01 graphic

Ilość wywrotek zapewniających ciągłość pracy koparki:

0x01 graphic

Przyjęto 3 wywrotki.

0x01 graphic

Rezerwa czasu wywrotki w jednym cyklu:

0x01 graphic

0x01 graphic

Poz.1.4.2. Dobór wywrotek zapewniających ciągłość pracy ładowarki przy wywozie nadmiaru humusu i nadmiaru ziemi z niwelacji.

Do wywozu humusu przyjęto wywrotkę Skoda 706.

N=8,5 T

SS=0,87

γo=1,7 T/m3

vśr=30 km/h

Pojemność użyteczna skrzyni wywrotki:

0x01 graphic

Czas cyklu pracy wywrotki:

0x01 graphic
[min]

0x01 graphic

0x01 graphic

0x01 graphic

0x01 graphic

0x01 graphic

0x01 graphic

Ilość wywrotek zapewniających ciągłość pracy ładowarki:

0x01 graphic

Przyjęto 4 wywrotki.

0x01 graphic

Rezerwa czasu wywrotki w jednym cyklu:

0x01 graphic

Do wywozu nadmiaru ziemi z niwelacji przyjęto wywrotkę Skoda.

N=8,5 T

SS=0,77

γ0=2,20 T/m3

vśr=30 km/h

Pojemność użyteczna skrzyni wywrotki:

0x01 graphic

Czas cyklu pracy wywrotki:

0x01 graphic
[min]

0x01 graphic

0x01 graphic

0x01 graphic

0x01 graphic

0x01 graphic

Ilość wywrotek zapewniających ciągłość pracy ładowarki:

0x01 graphic

Przyjęto 6 wywrotek.

0x01 graphic

Rezerwa czasu wywrotki w jednym cyklu:

0x01 graphic

WYKONAŁ:

…………………………………………



Wyszukiwarka

Podobne podstrony:
Kopia Kopia Rozwoj dziecka
Kopia woda
Aplikacje internetowe Kopia
Kopia Chemioterapia2
Kopia WPBO
LEKKOATLETYKA 1 Kopia
Kopia PET czerniak
Kopia gospod nieruch 2
Kopia LEKI WPŁYWAJĄCE NA OŚRODKOWY UKŁAD NERWOWY
Kopia W9 Rany krwawiące i postępowanie w krwotoku
neonatol2u Kopia
Kopia Znaki ekologiczne
HOTELARSTWO MOJA KOPIA
Kierowanie kopia
3 Analiza firmy 2015 (Kopia powodująca konflikty (użytkownik Maciek Komputer) 2016 05 20)
Kopia Chłoniak

więcej podobnych podstron
